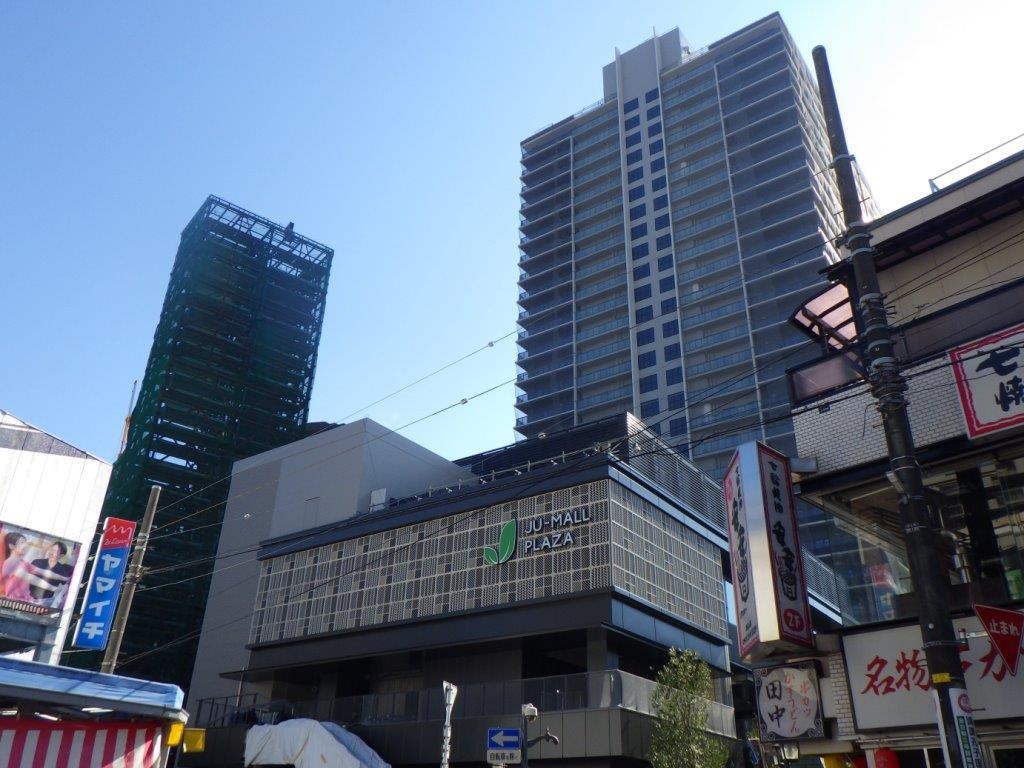

令和4年(2022)

商業・業務・地下駐車場の名称が『樹モールプラザ』に!

『樹モールプラザ』のロゴマークも決まりました。

【ロゴマークデザインコンセプト】
「若葉」「街の緑」「ファミリー」をモチーフとした形状には、かたちがもつ「やさしさ」に加え、「未来」「発展」「持続性」などのイメージが重ねられています。フレッシュな印象やエネルギーが溢れる空間を象徴し、新しいライフスタイルを創造します。

樹モールプラザ「ロゴお披露目式」 令和4年6月24日

来春(令和5年4月)オープン予定「樹モールプラザ」のロゴのお披露目式が『ココ川』で執り行われました。
主催者を代表して「川口栄町3丁目銀座地区市街地再開発組合」理事長 田中宣充の挨拶に続き、川口市長 奥ノ木信夫様、川口商工会議所会頭 伊藤光男様にご祝辞を頂戴いただきました。
川口栄町3丁目銀座地区市街地再開発組合 理事長 田中宣充 様
川口市長              奥ノ木信夫 様
川口商工会議所           会頭 伊藤光男 様
■ご来賓の皆様と記念撮影

令和4年(2022) ※以下の画像を拡大してご覧ください

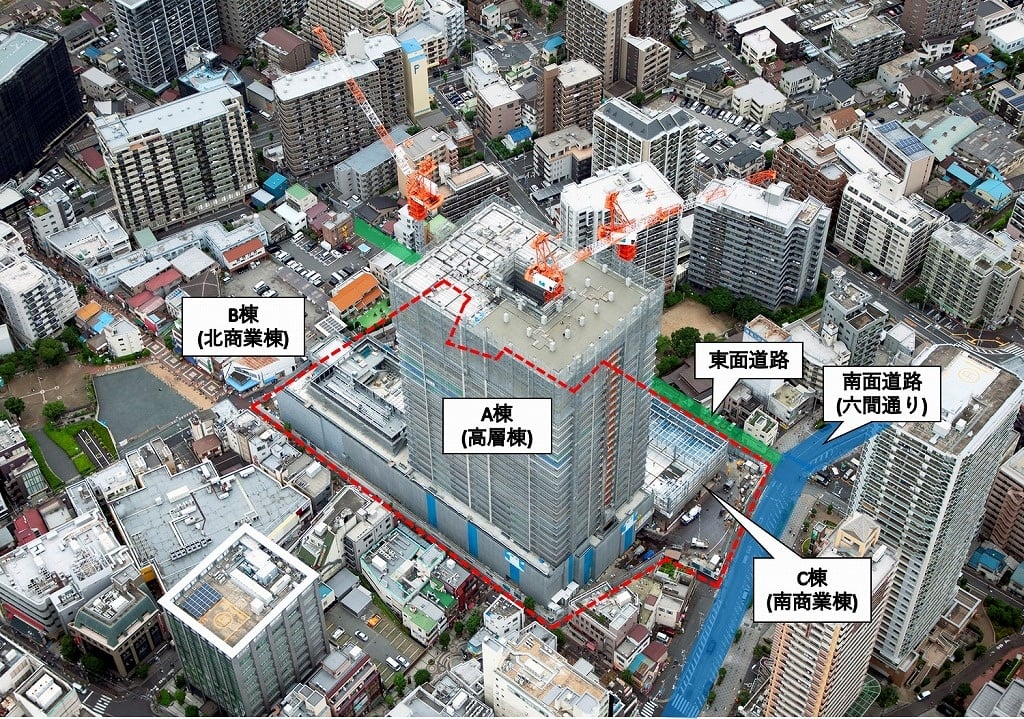

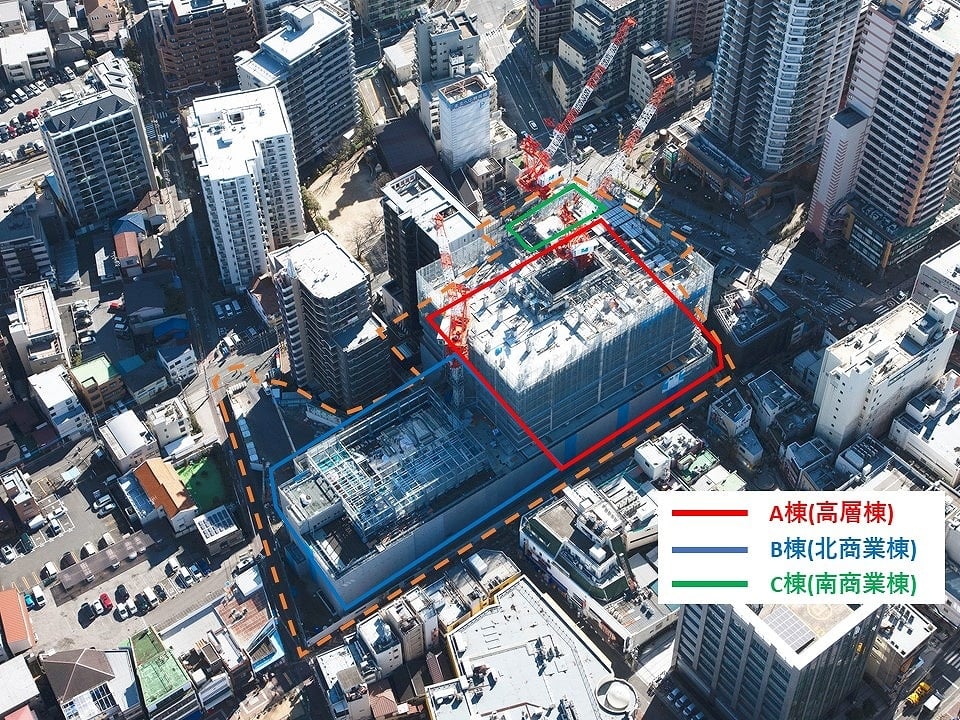

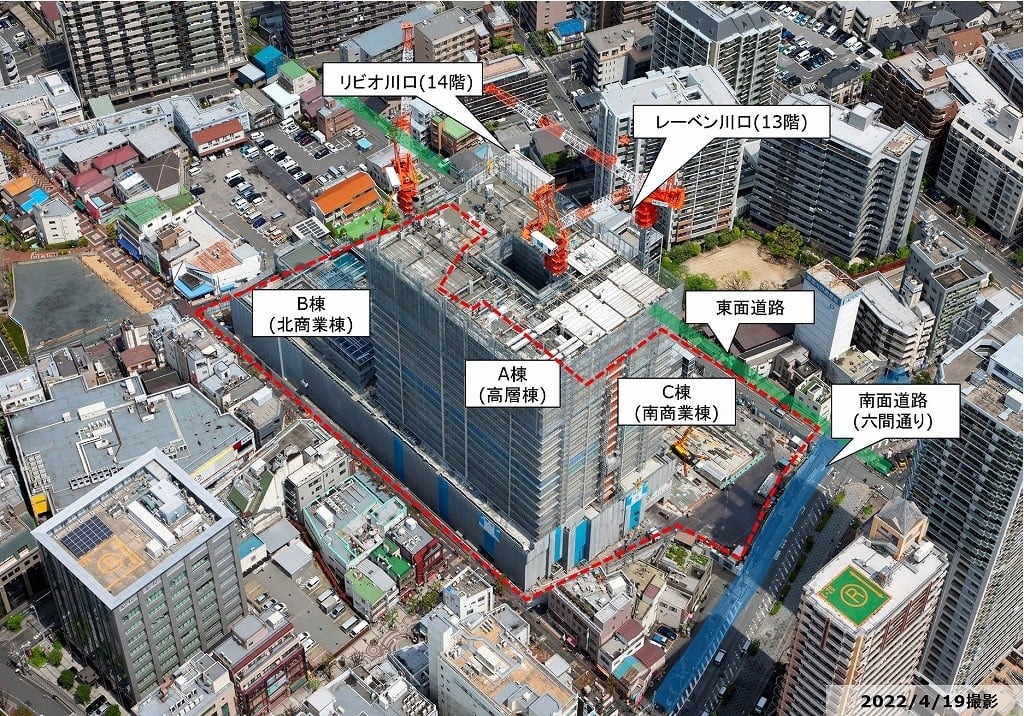

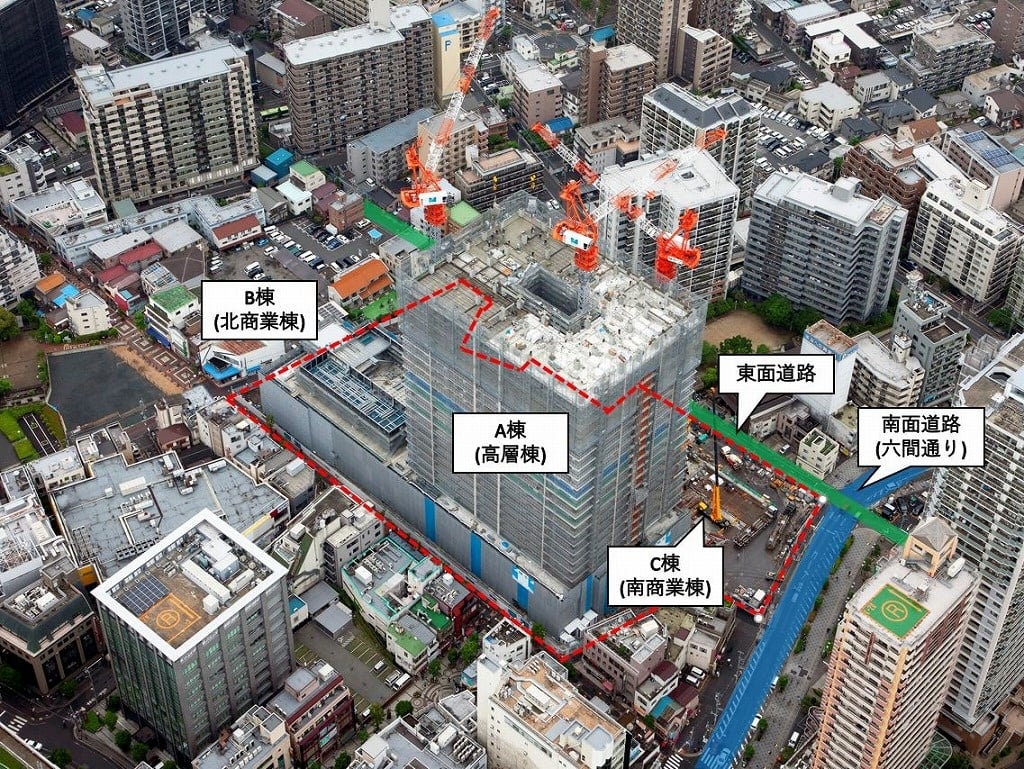

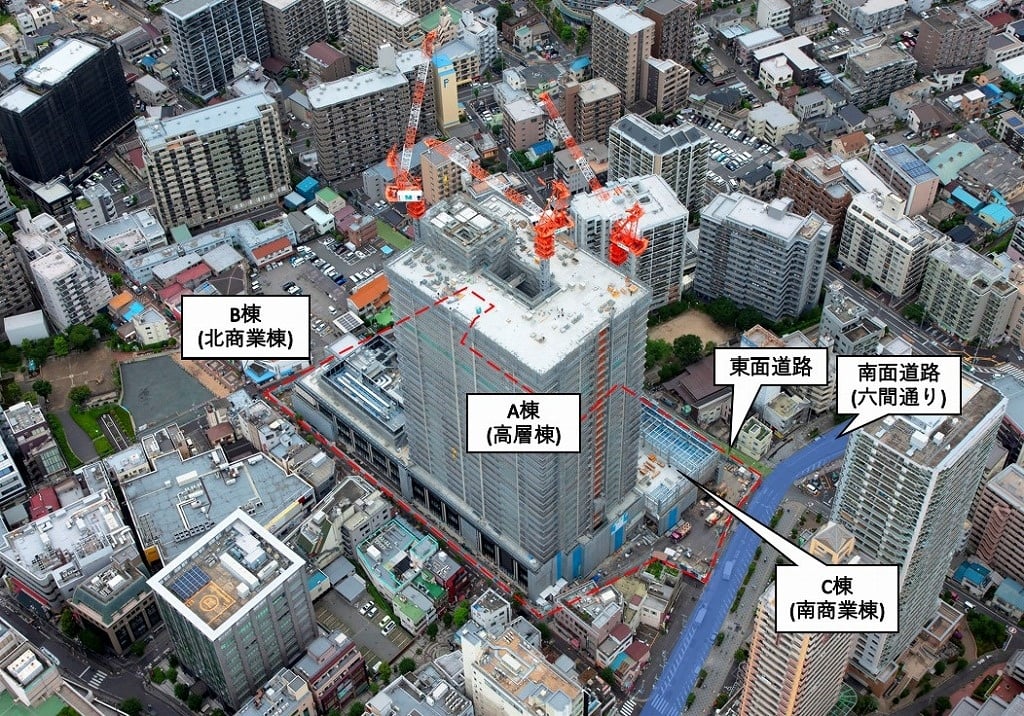

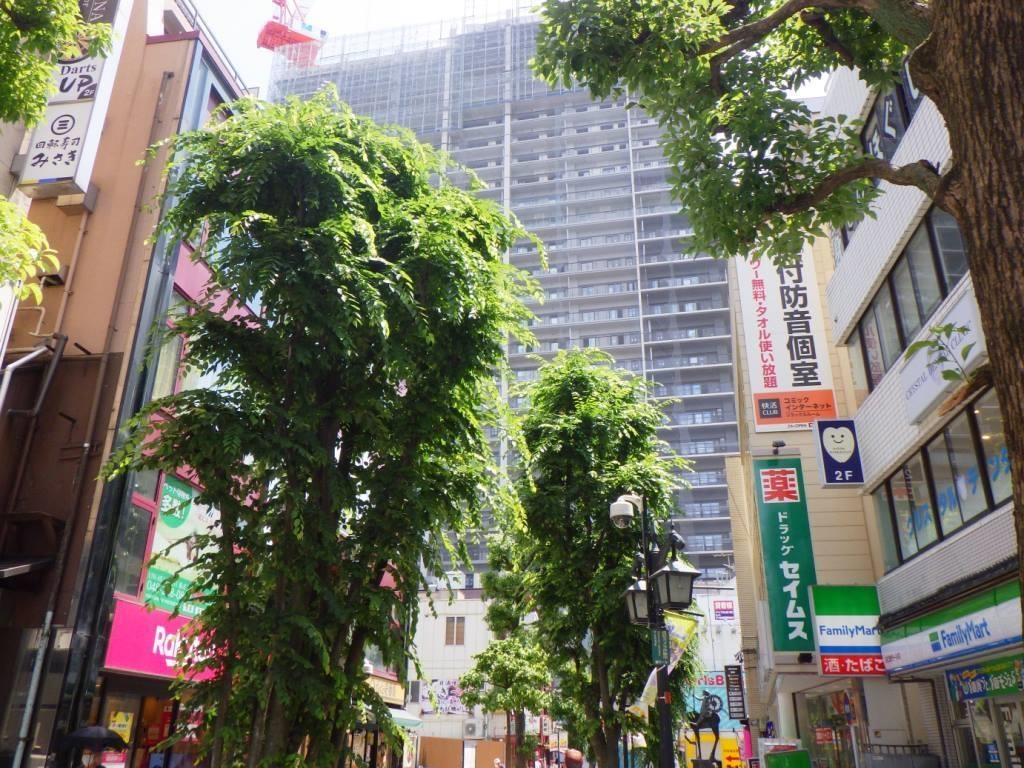

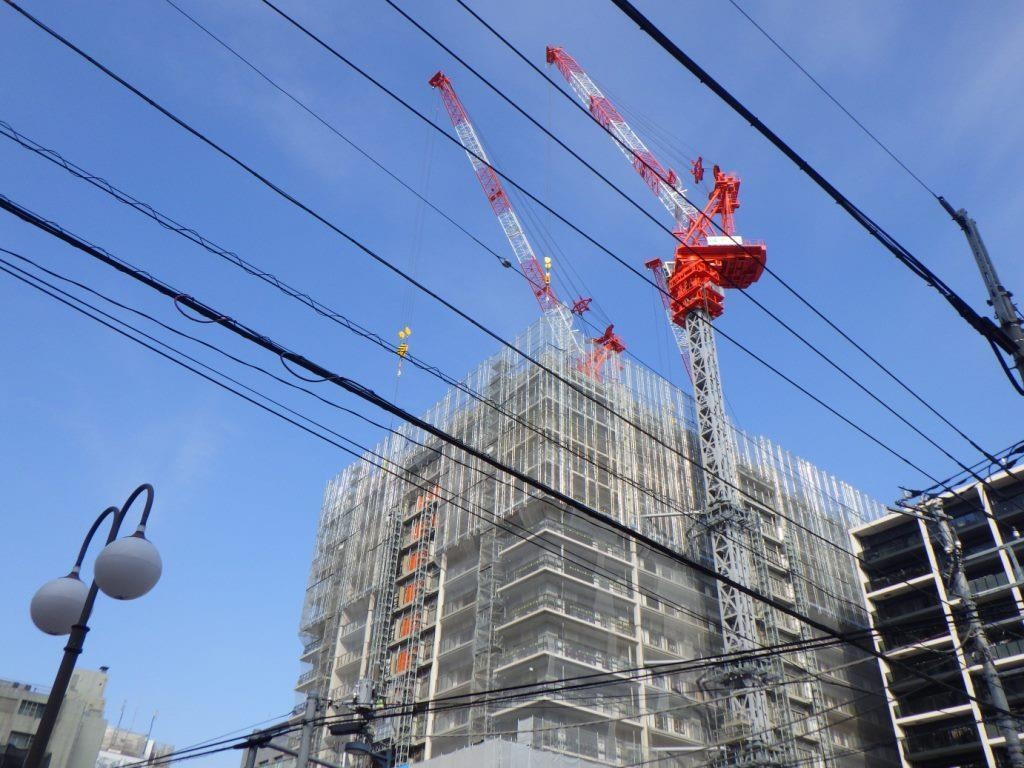

12月 全景

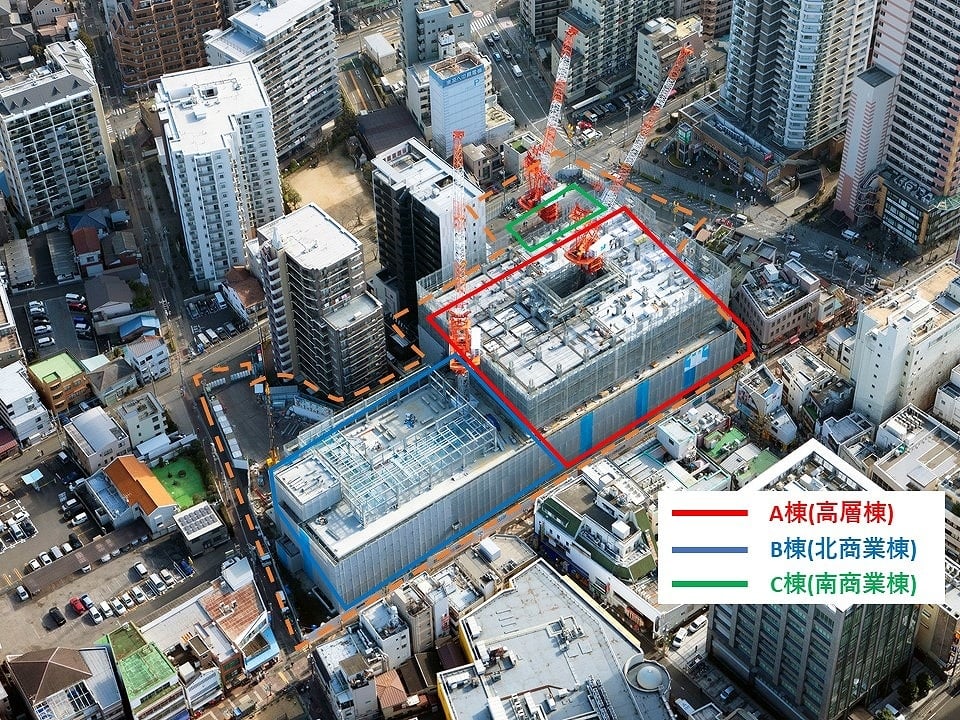

航空写真

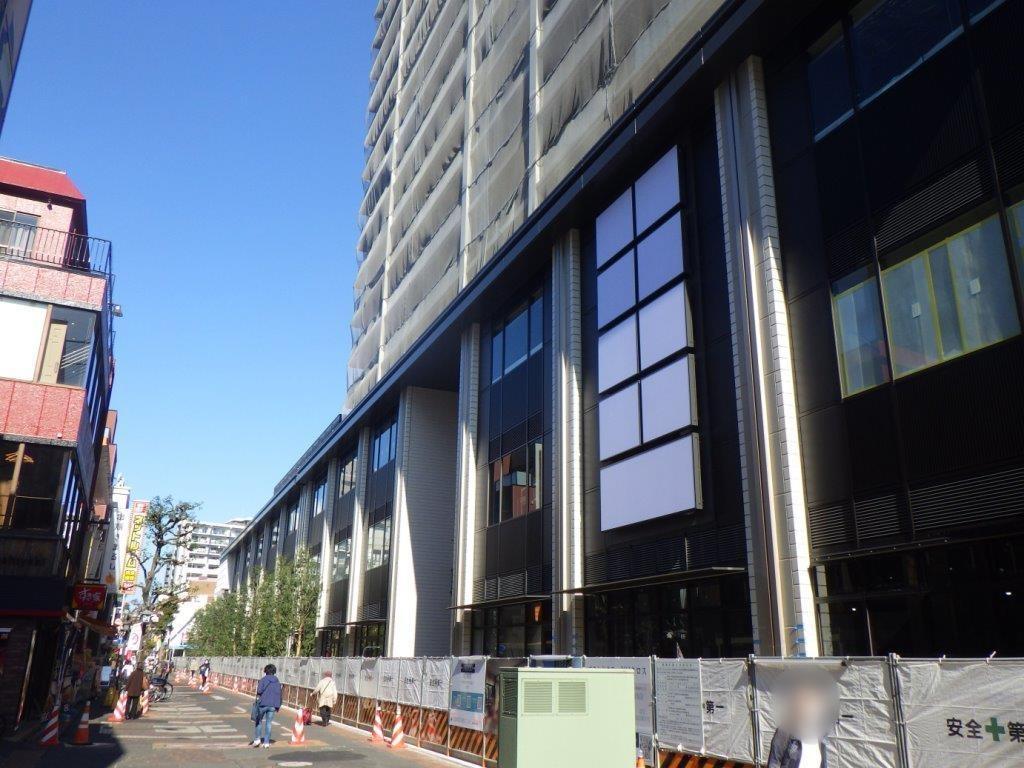

12月A棟(高層棟)

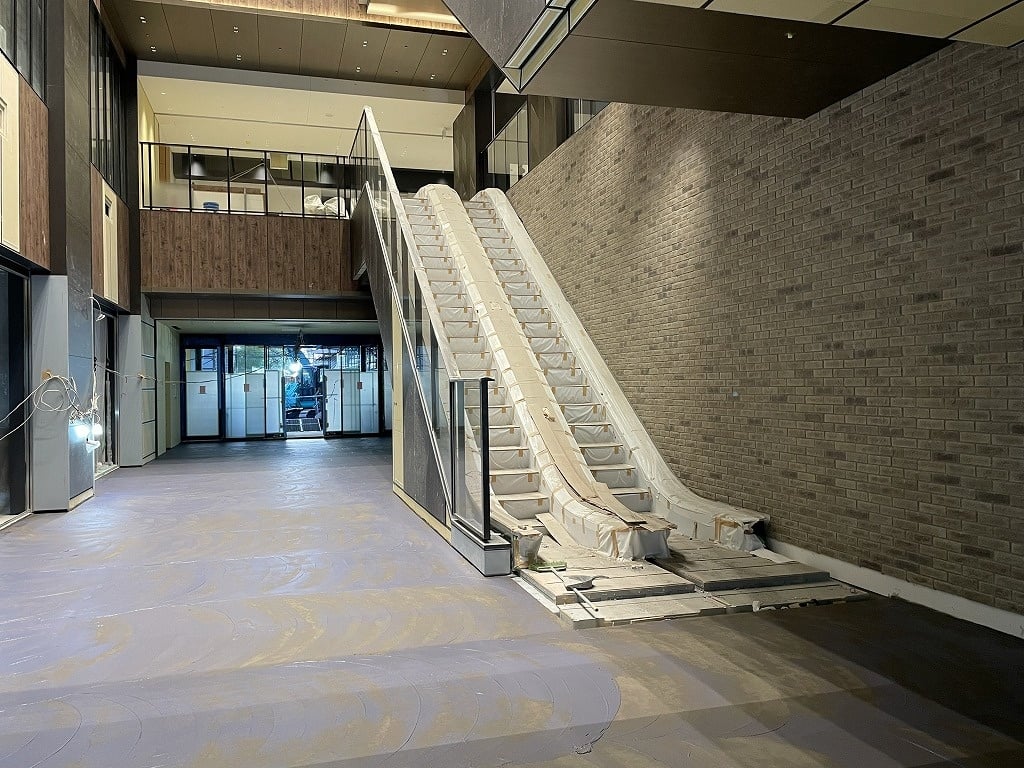

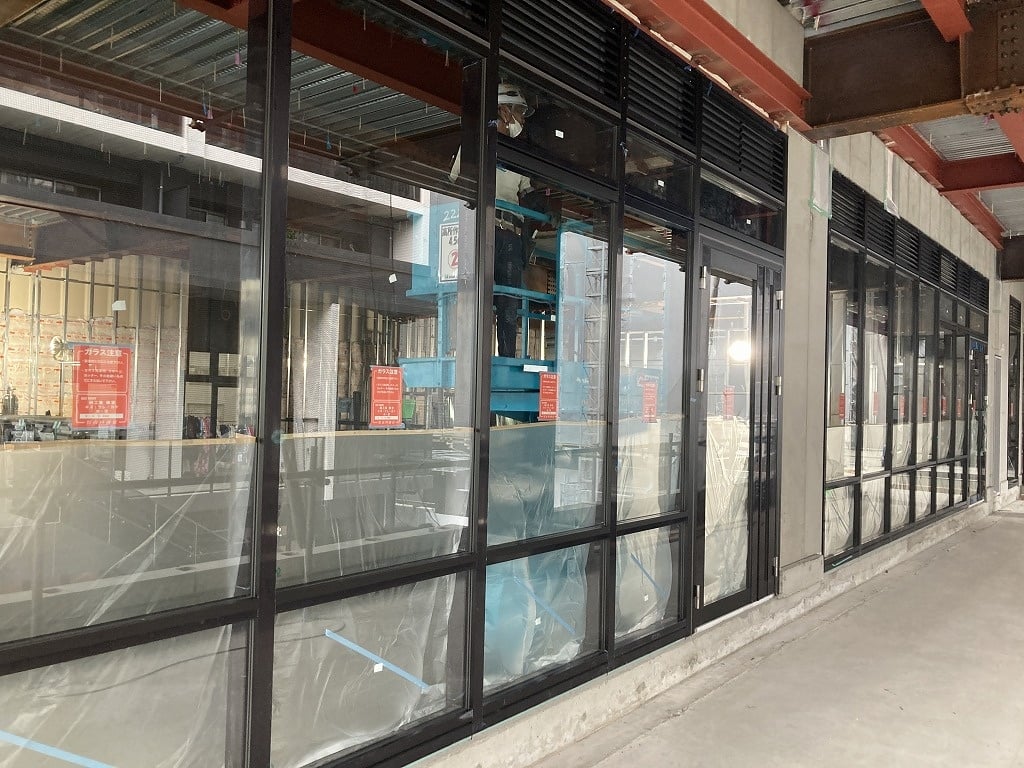

低層商業部1F    エスカレーターホール

12月A棟(高層棟)

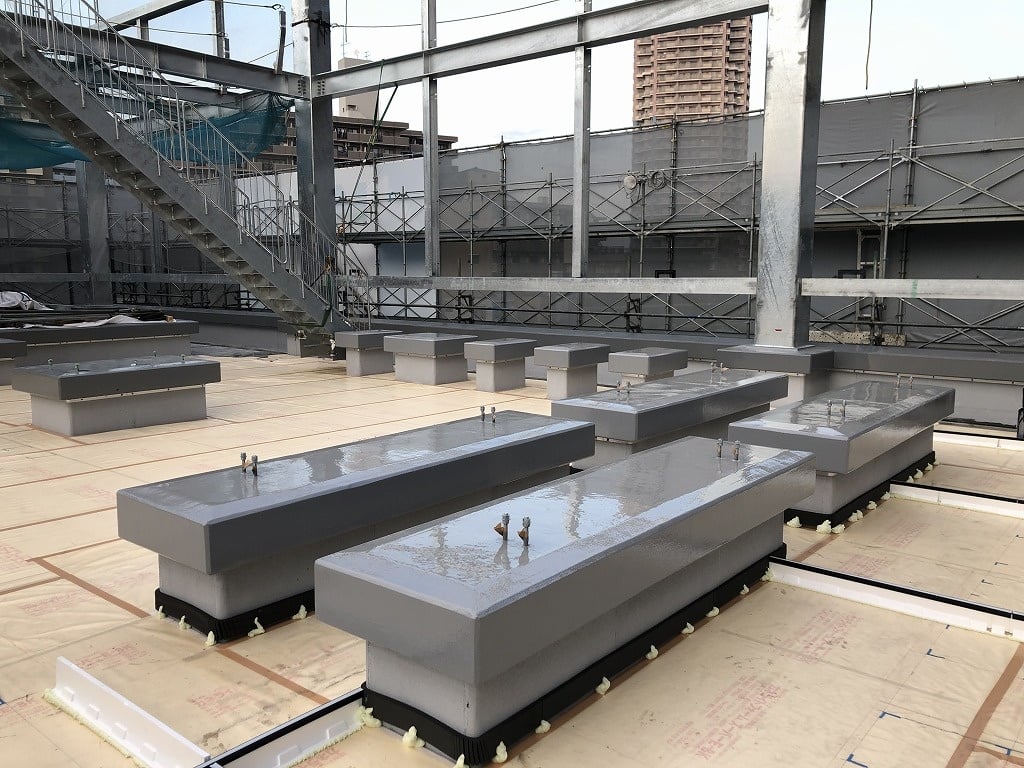

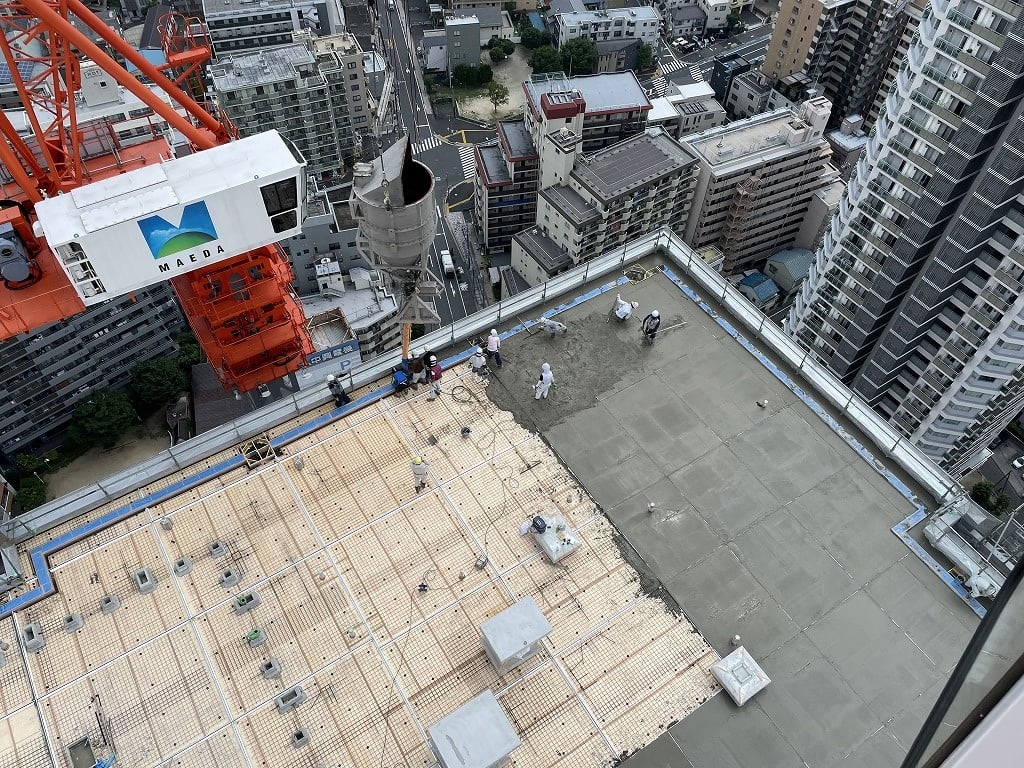

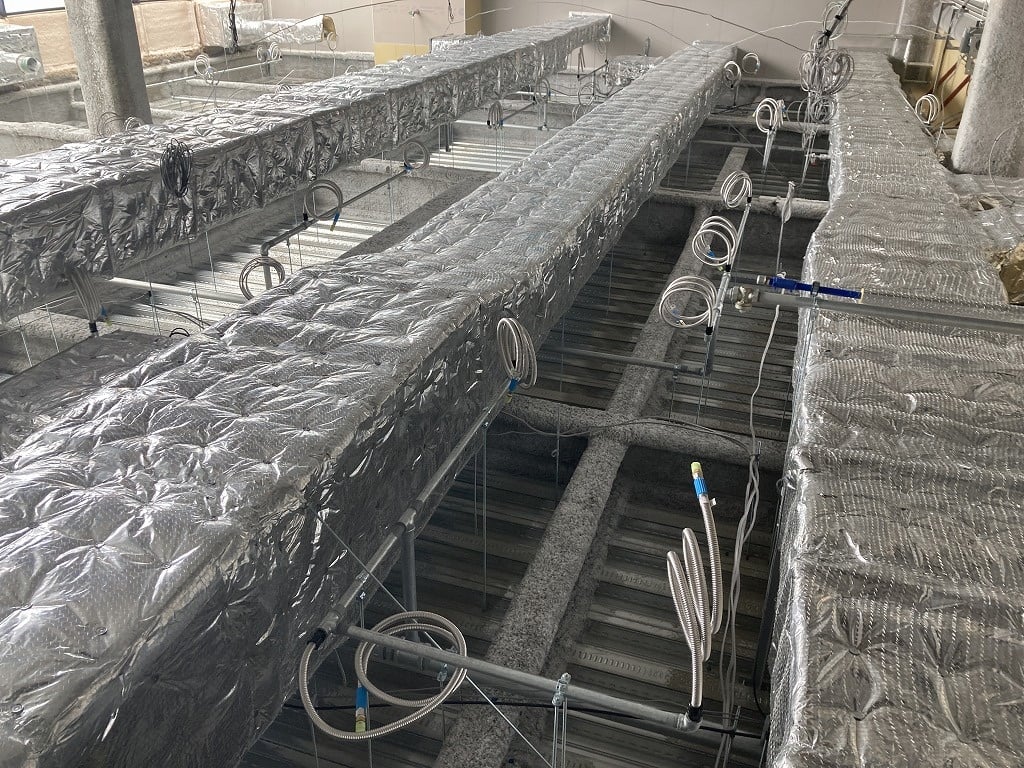

PH1F 設備・電気工事

12月C棟(南商業棟)

RF 設備機器設置

12月B棟(北商業棟)

北商業棟

12月B棟(北商業棟)

北商業棟と      北側テラス(2階)

12月A棟(高層棟)

高層棟西側から北方向

12月A棟(高層棟)

敷地内通路と    南側テラス(2階)

11月B棟(北商業棟)

北商業棟と高層棟

11月B棟(北商業棟)

北商業棟と      北側テラス(2階)

11月A棟(高層棟)

店舗サイン

11月A棟(高層棟)

敷地内通路と    南側テラス(2階)

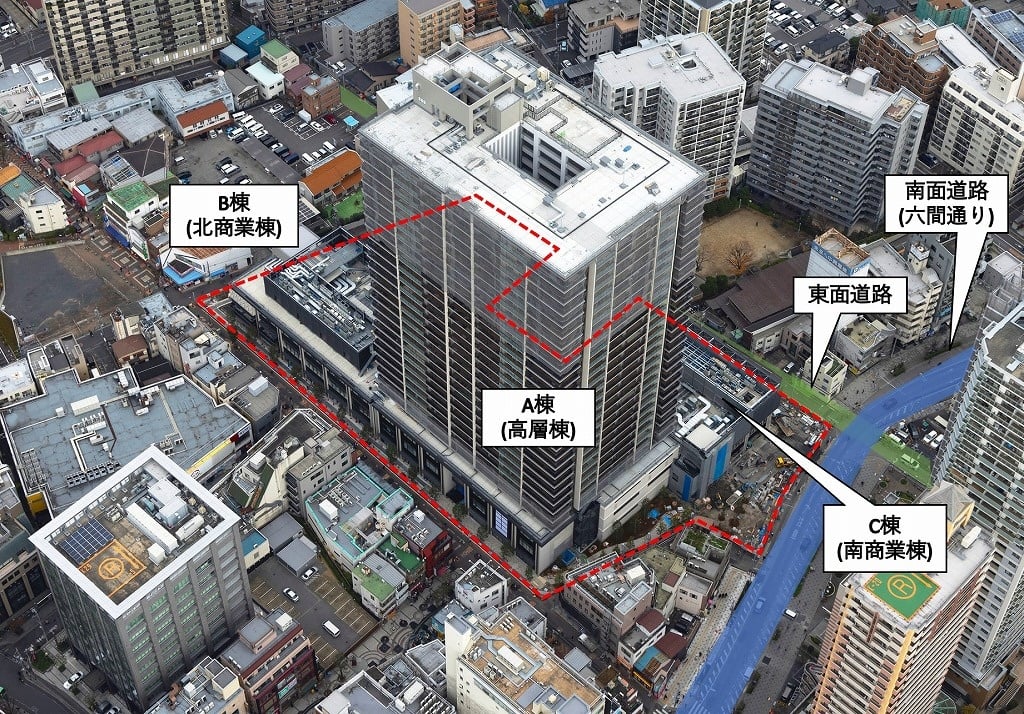

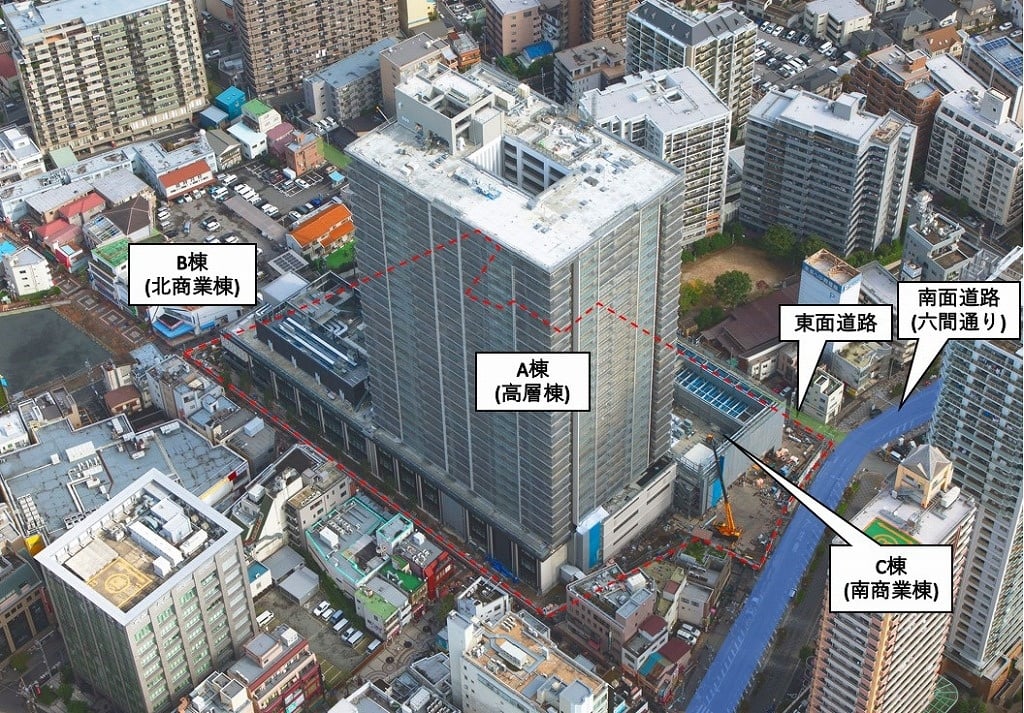

11月 全景

航空写真

11月B棟(北商業棟)

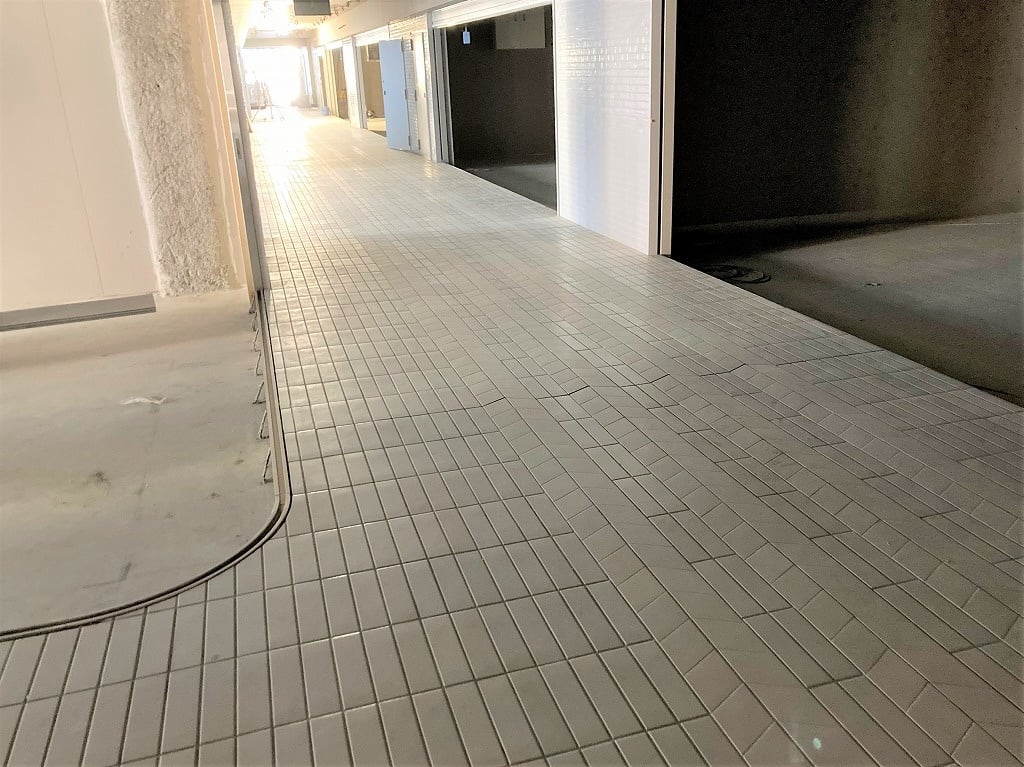

B1F 樹モールプラザパーキング

11月A棟(高層棟)

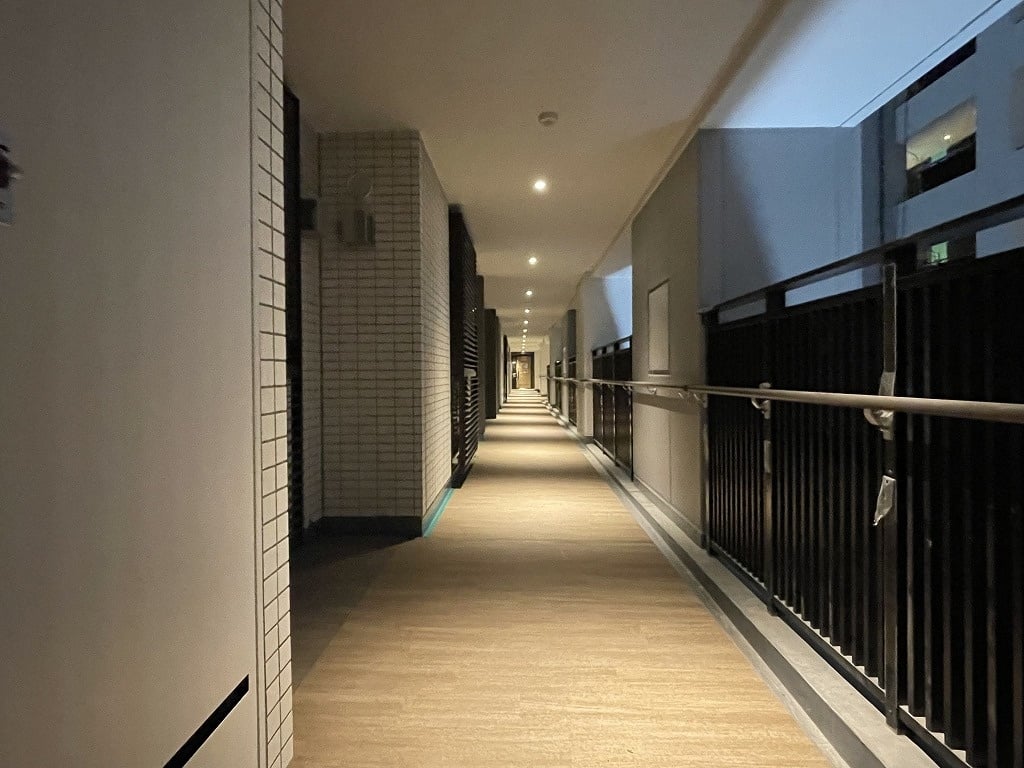

5F 共用廊下

11月 外構

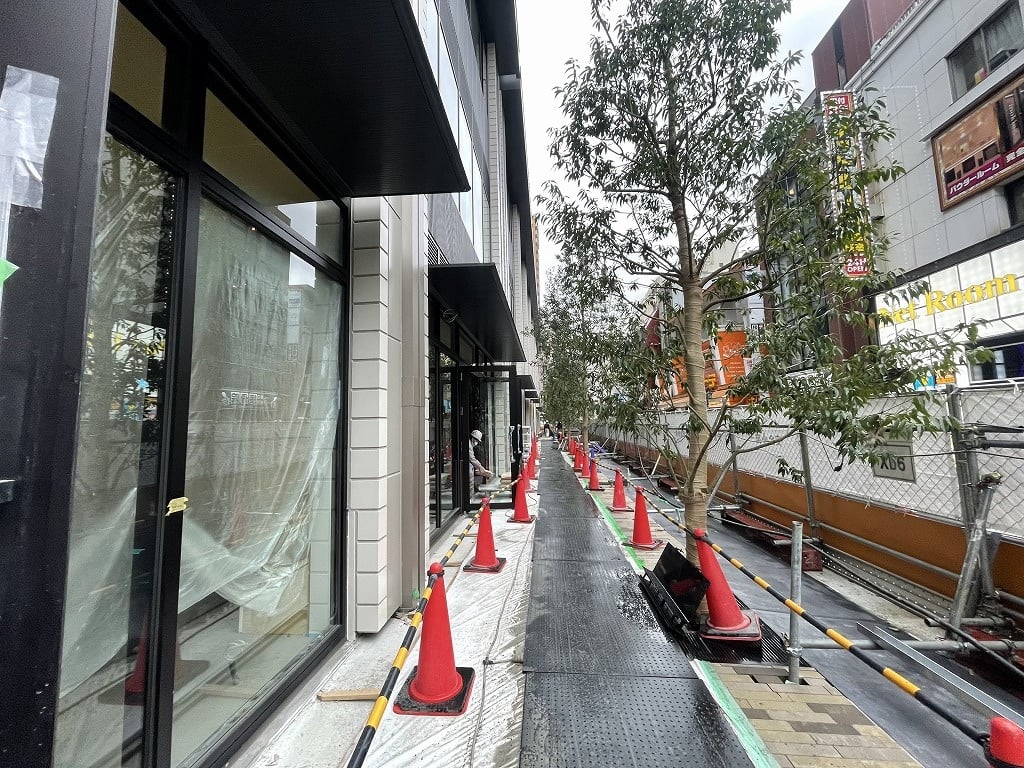

外構西側 植栽

10月 全景

航空写真

10月A棟(高層棟)

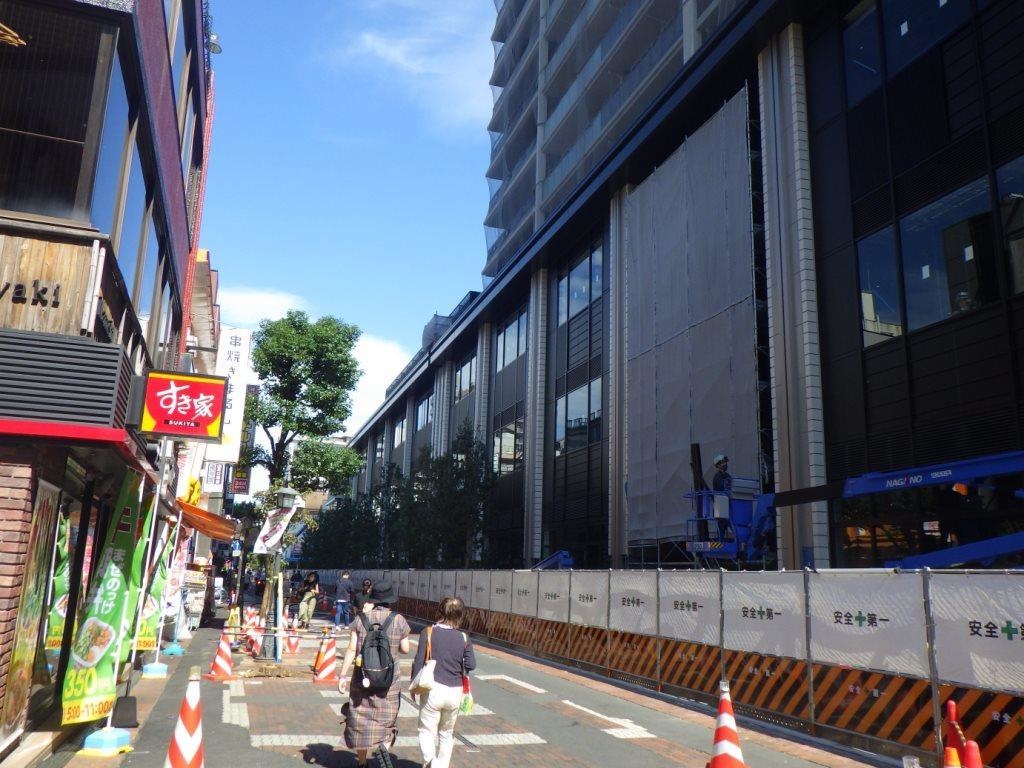

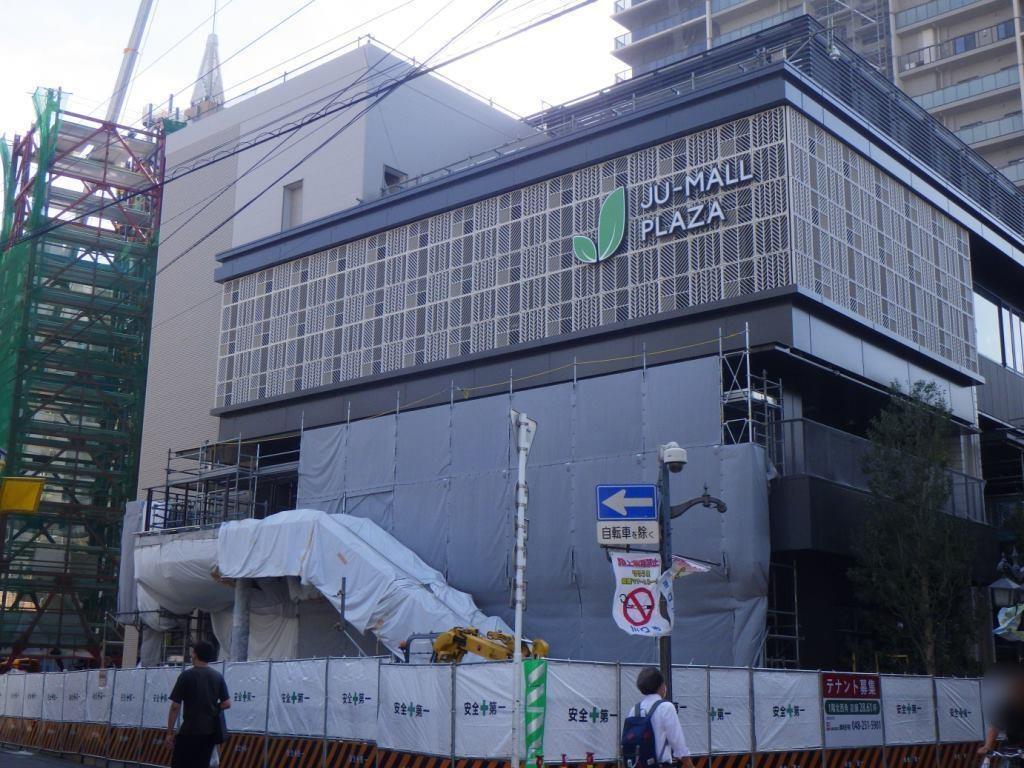

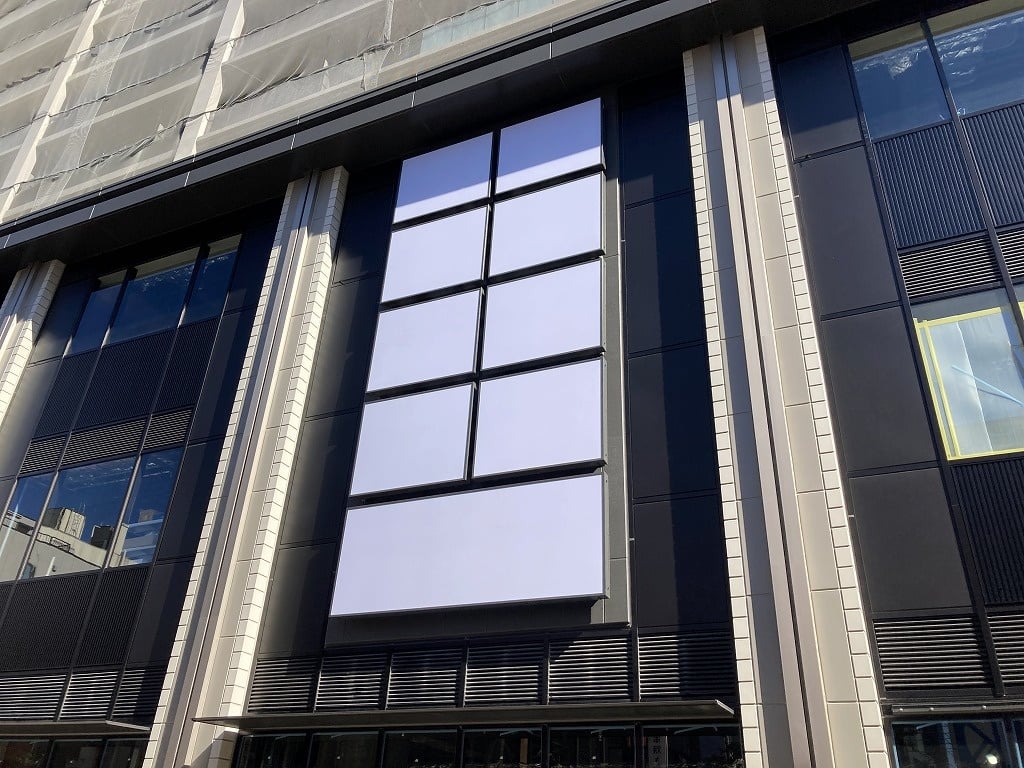

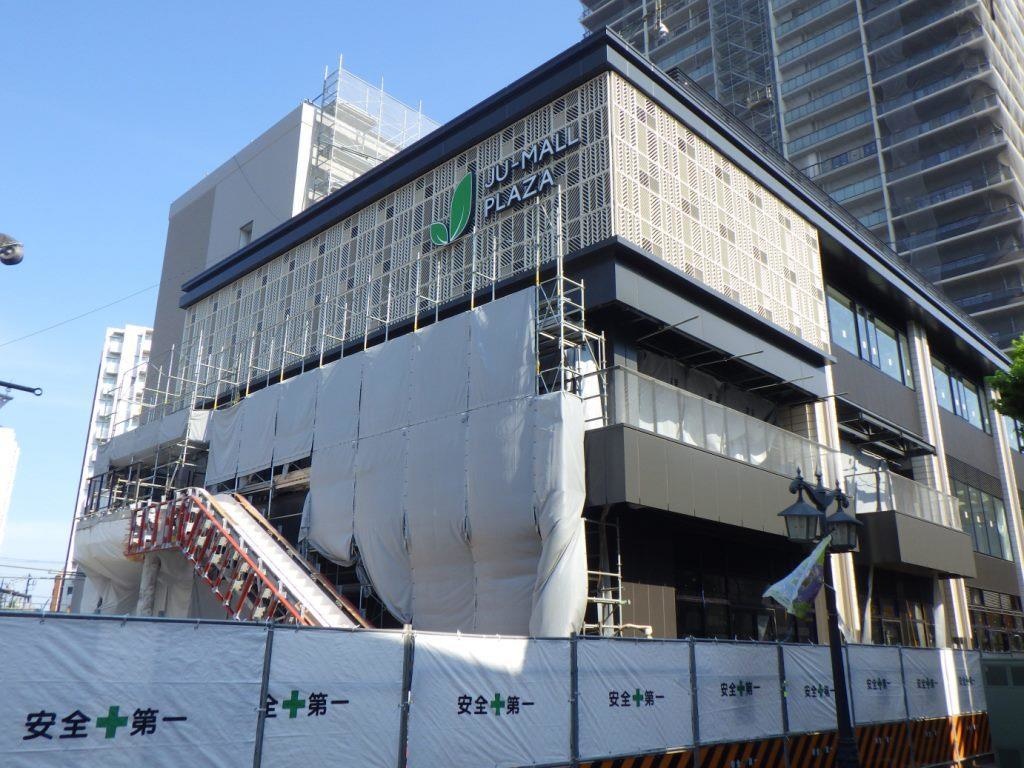

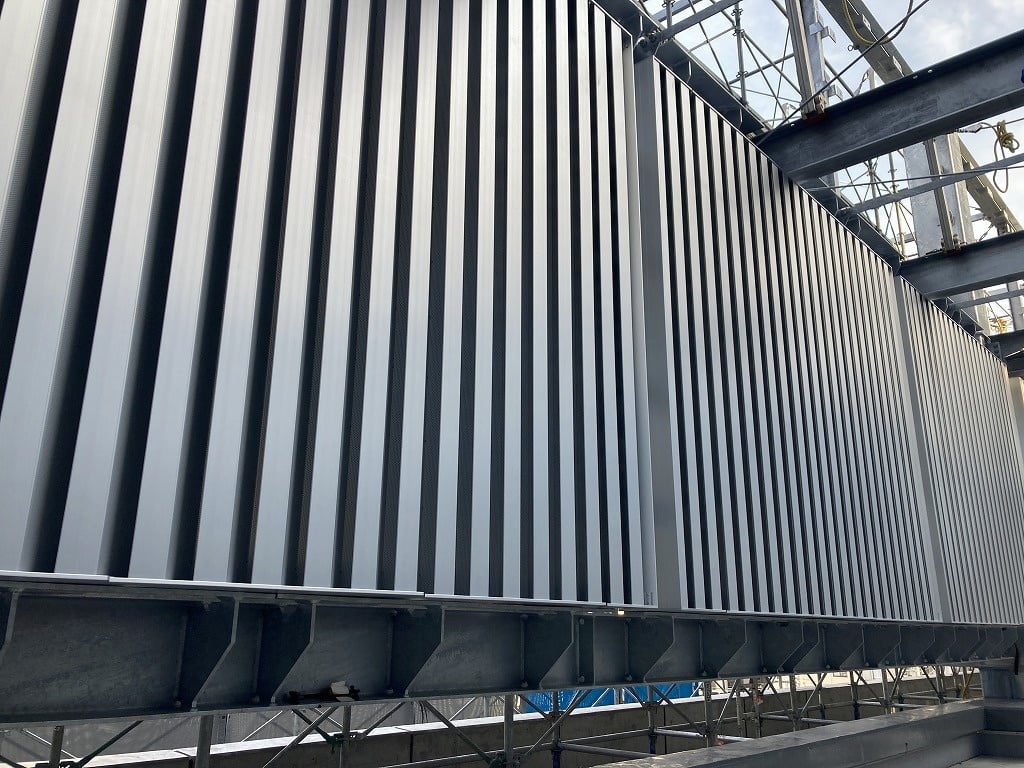

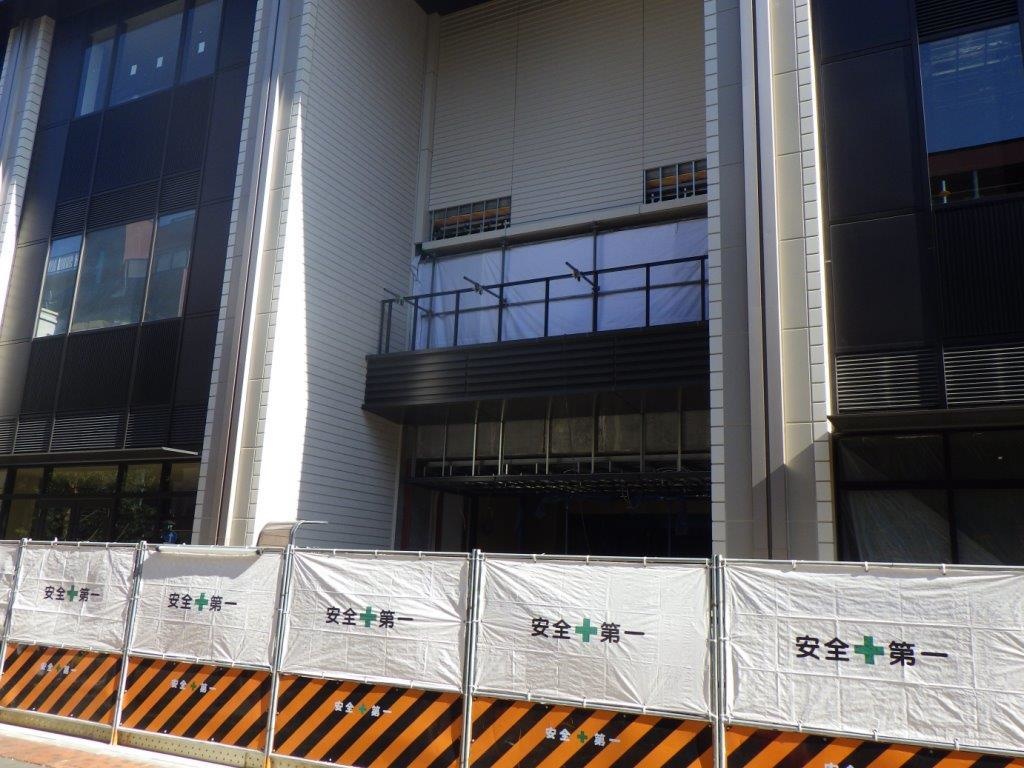

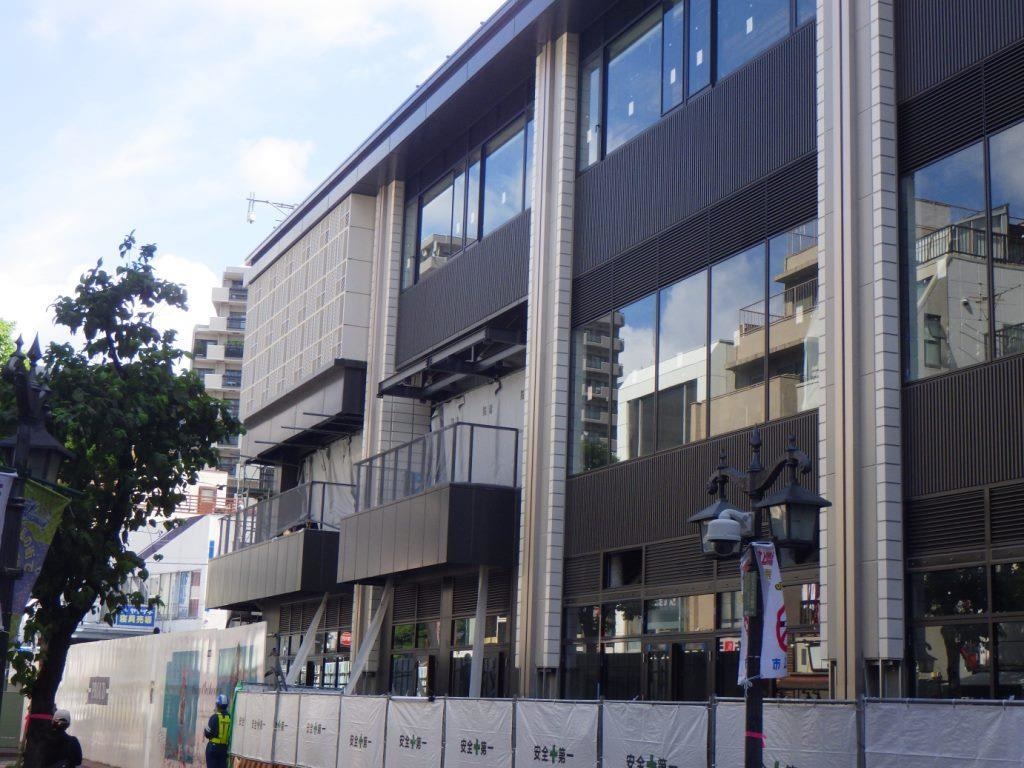

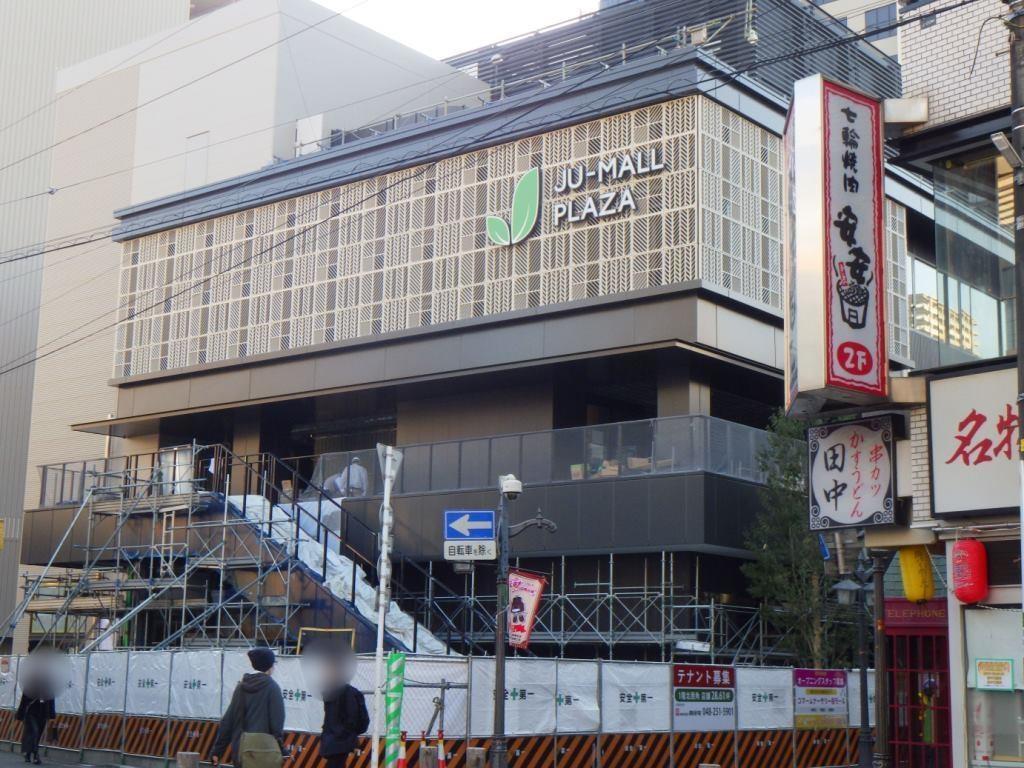

商業外壁      店舗サイン設置完了

10月B棟(北商業棟)

2F 共用廊下床    タイル貼り施工状況

10月C棟(南商業棟)

屋上階段設置完了

10月B棟(北商業棟)

北東        四間道路から

10月B棟(北商業棟)

北西        ココ川から

10月B棟(北商業棟)

西側        マツモトキヨシ前から

10月A棟(高層棟)

高層棟西側から北方向

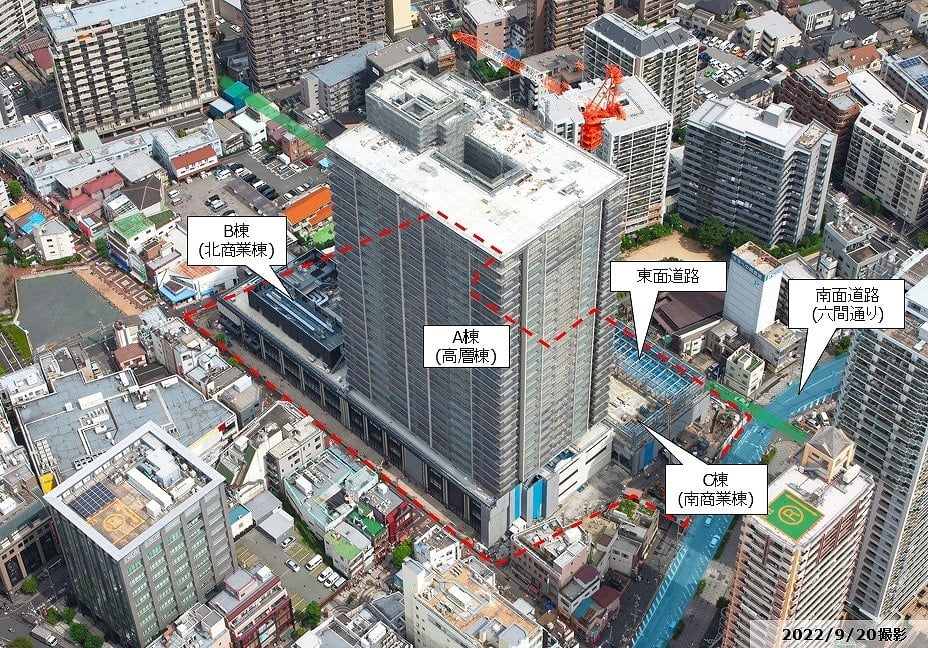

9月 全景

航空写真

9月B棟(北商業棟)

2F 重量シャッター    塗装施工状況

9月C棟(南商業棟)

RF         消音ルーバー取付状況

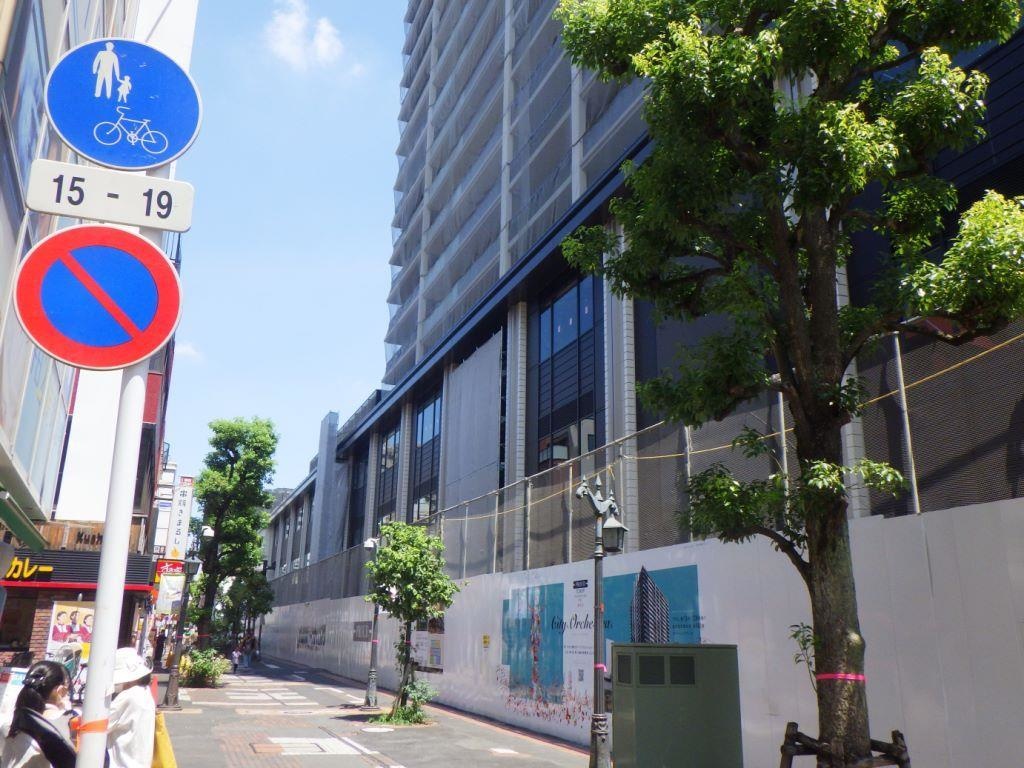

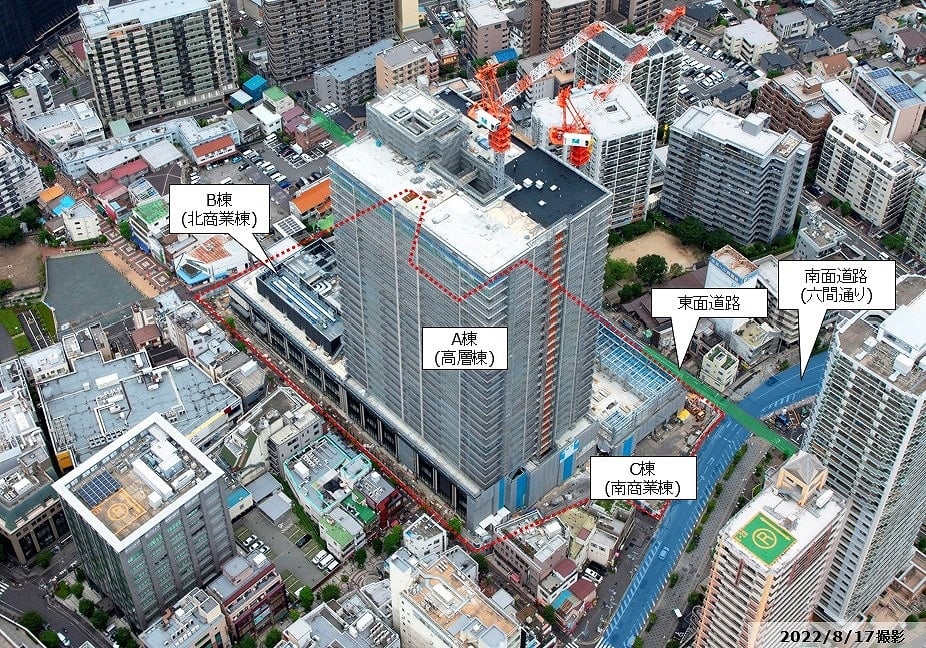

8月 全景

航空写真

8月A棟(高層棟)

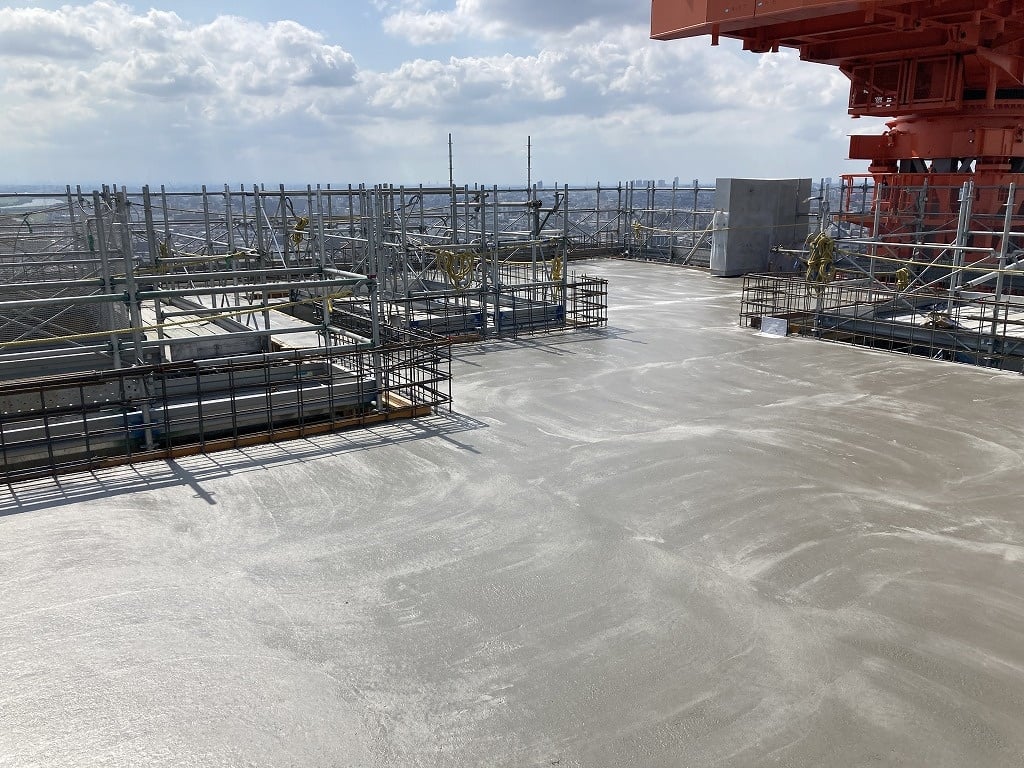

PH1F        防水押えCON打設状況

8月B棟(北商業棟)

3F床防塵塗装状況

8月C棟(南商業棟)

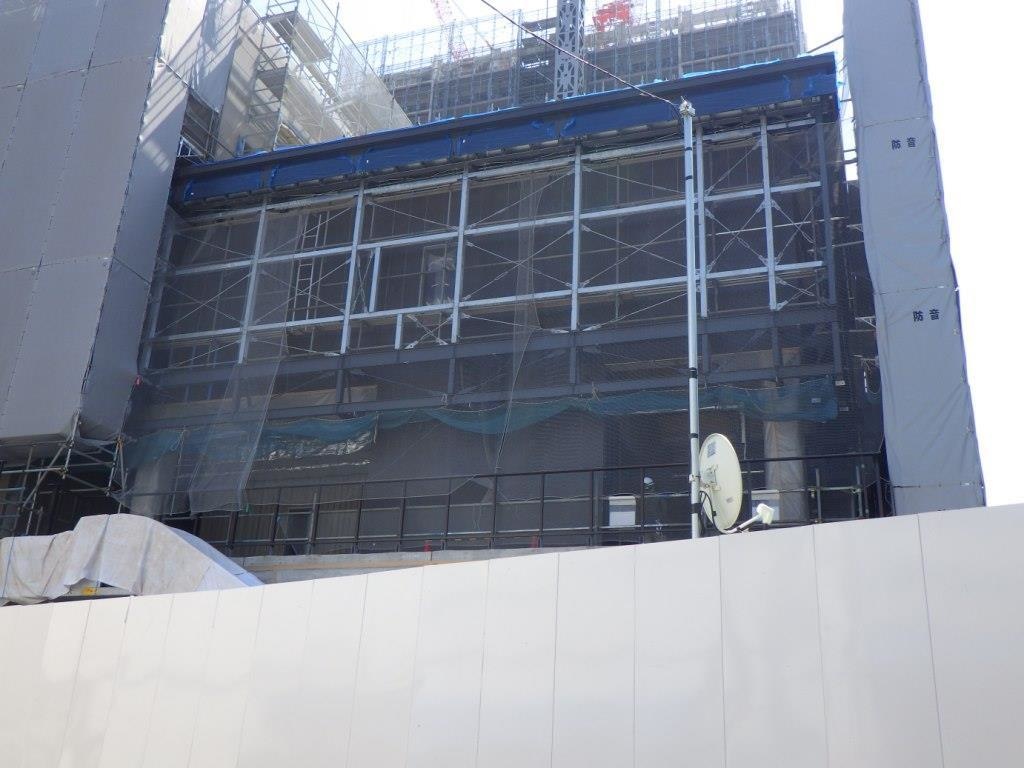

サッシ施工状況

8月B棟(北商業棟)

北東                四間道路から

8月B棟(北商業棟)

北西                ココ川から

8月B棟(北商業棟)

西側        マツモトキヨシ前から

8月A棟(高層棟)

西側                 ガスト前から

7月B棟(北商業棟)

北西                ココ川から

7月B棟(北商業棟)

西側               マツモトキヨシ前から

7月B棟(北商業棟)

西側               マツモトキヨシ横から

7月A棟(高層棟)

西側               ガスト前から

7月 全景

航空写真

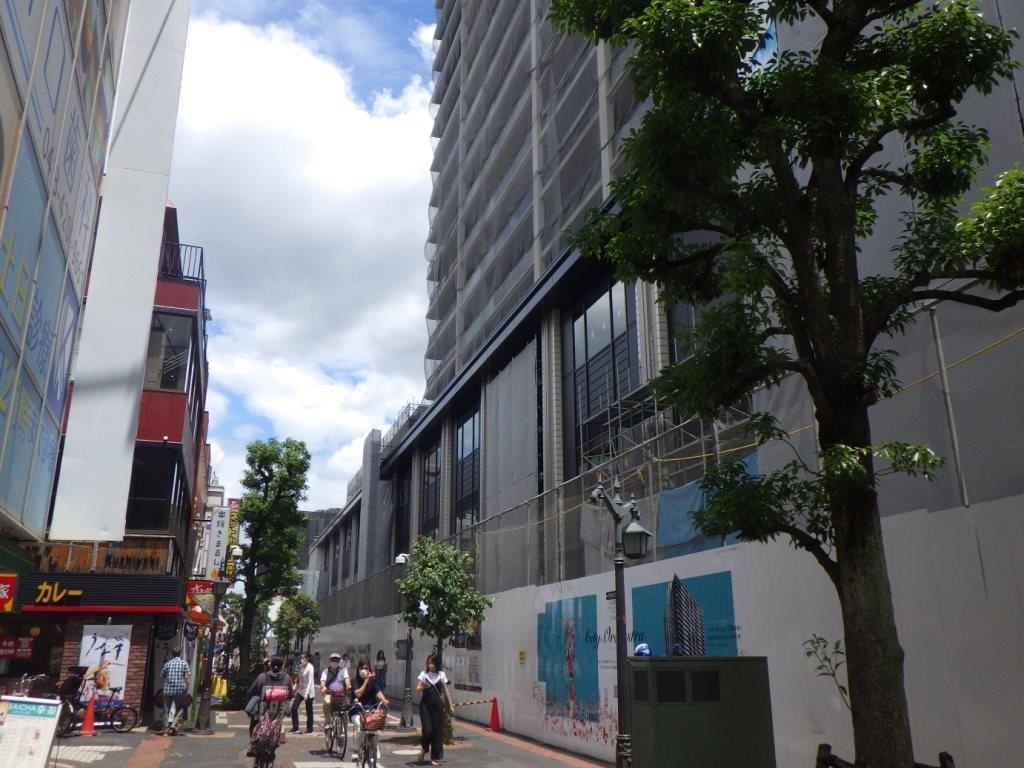

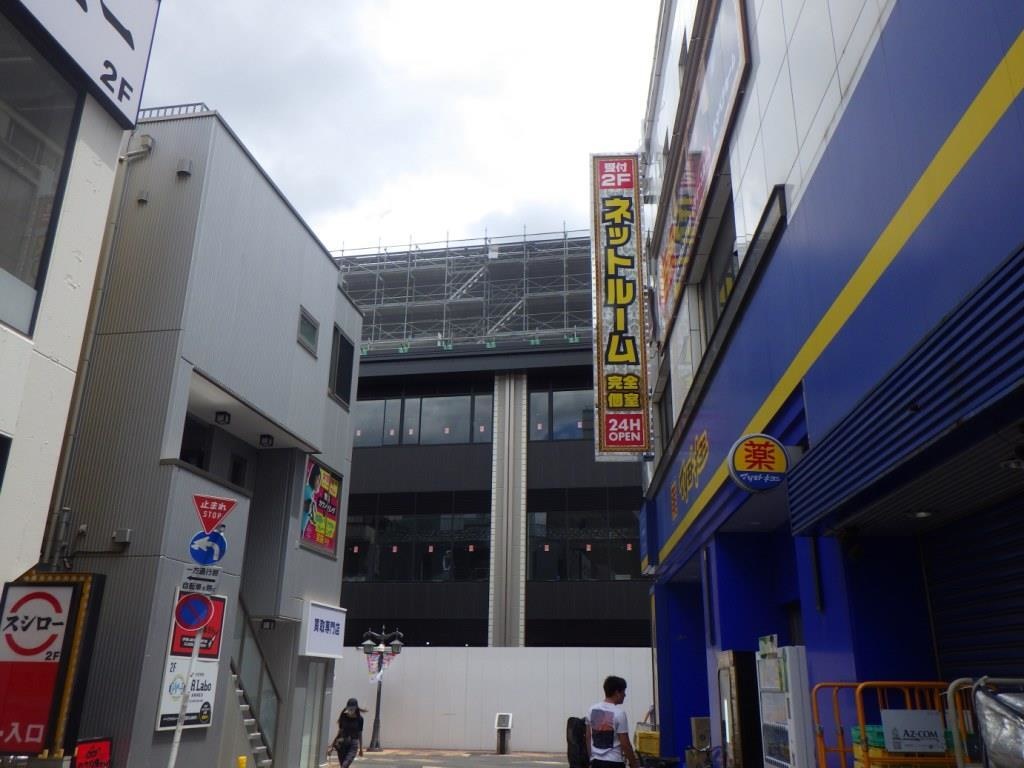

7月A棟(高層棟)

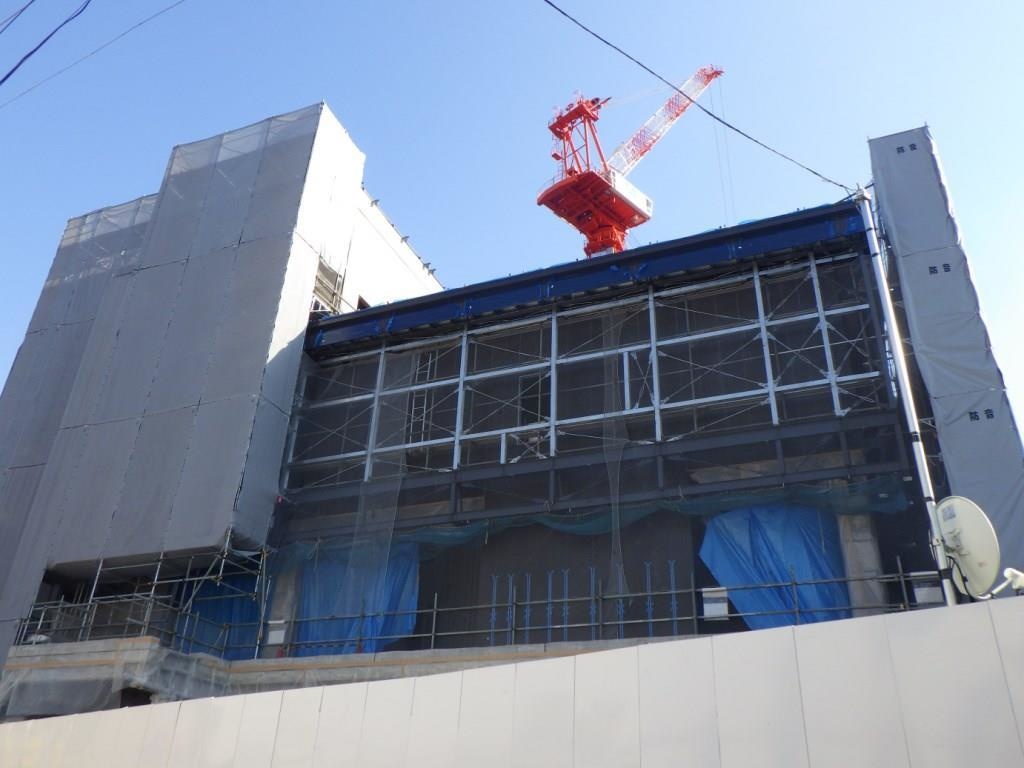

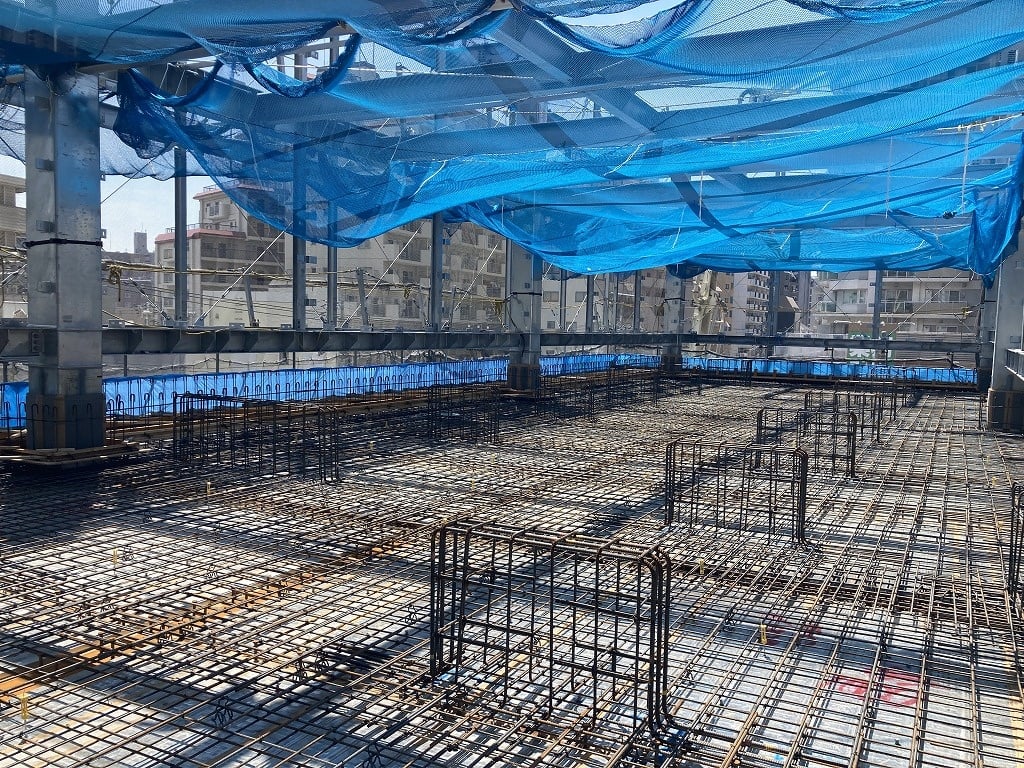

PHR階コンクリート         打設後状況

7月B棟(北商業棟)

天井内設備施工状況

7月C棟(南商業棟)

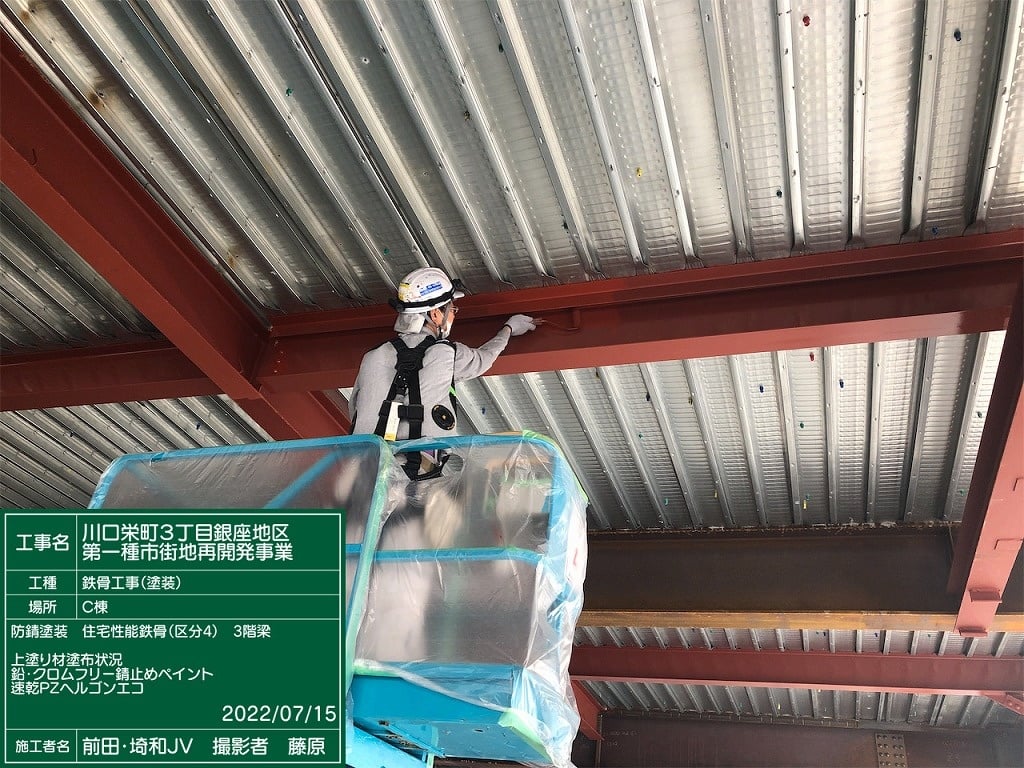

鉄骨防錆塗装状況

6月 全景

航空写真

6月A棟(高層棟)

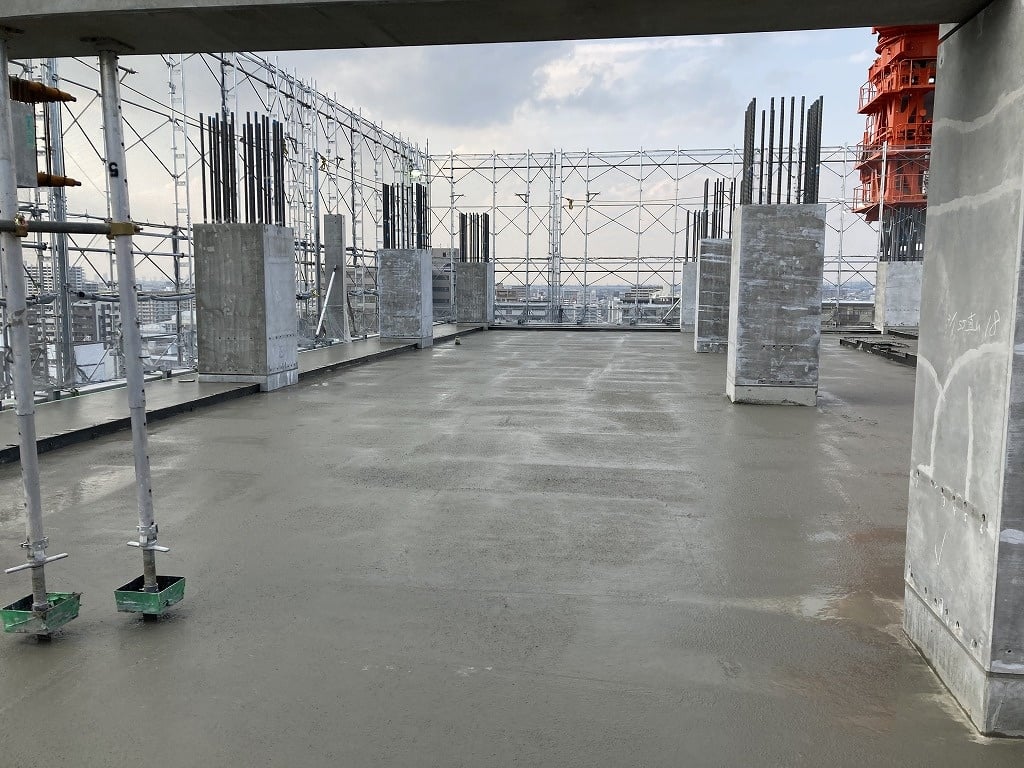

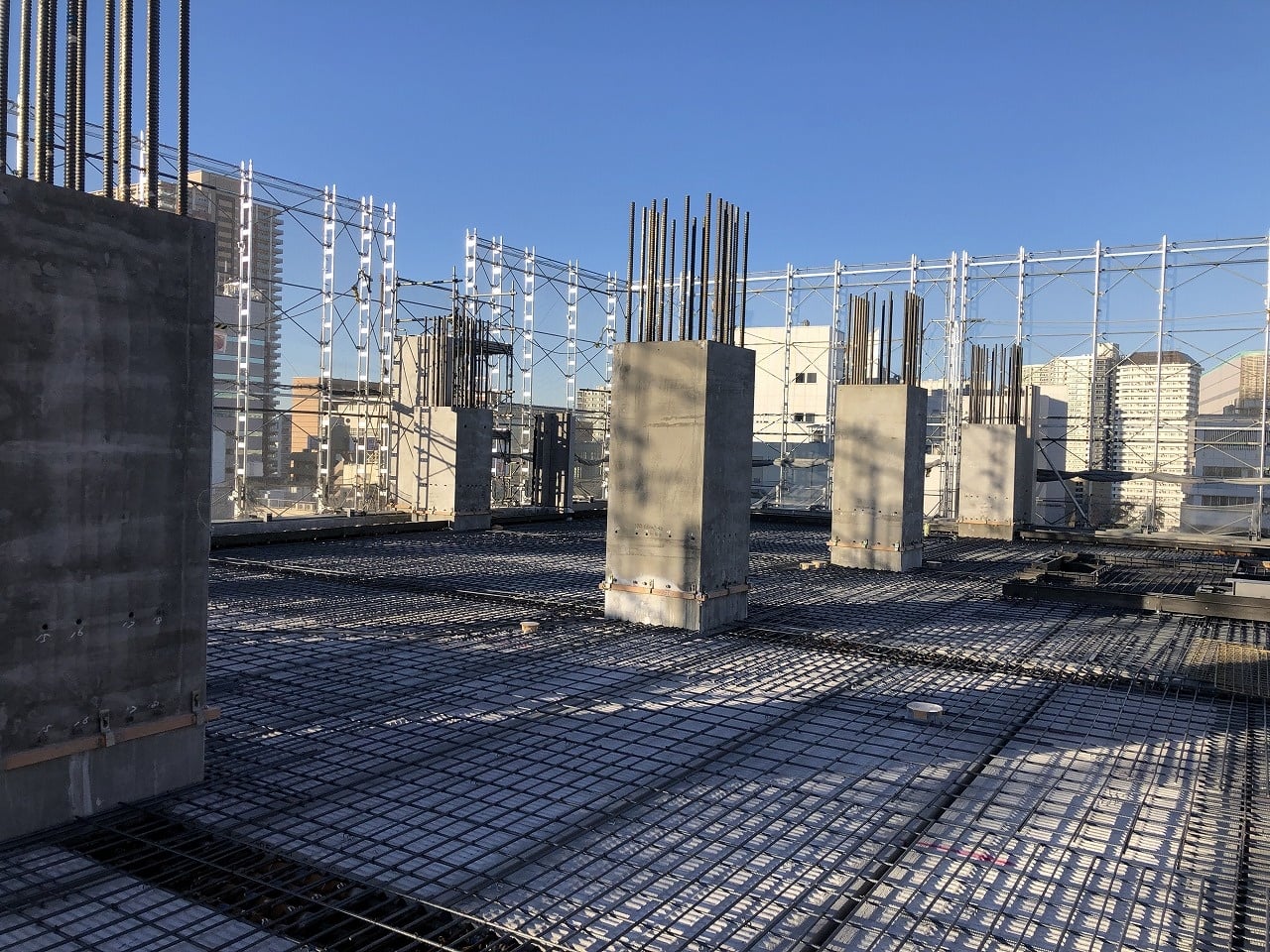

PHR1Fスラブ配筋

6月B棟(北商業棟)

外装工事              施設ロゴマーク設置

6月C棟(南商業棟)

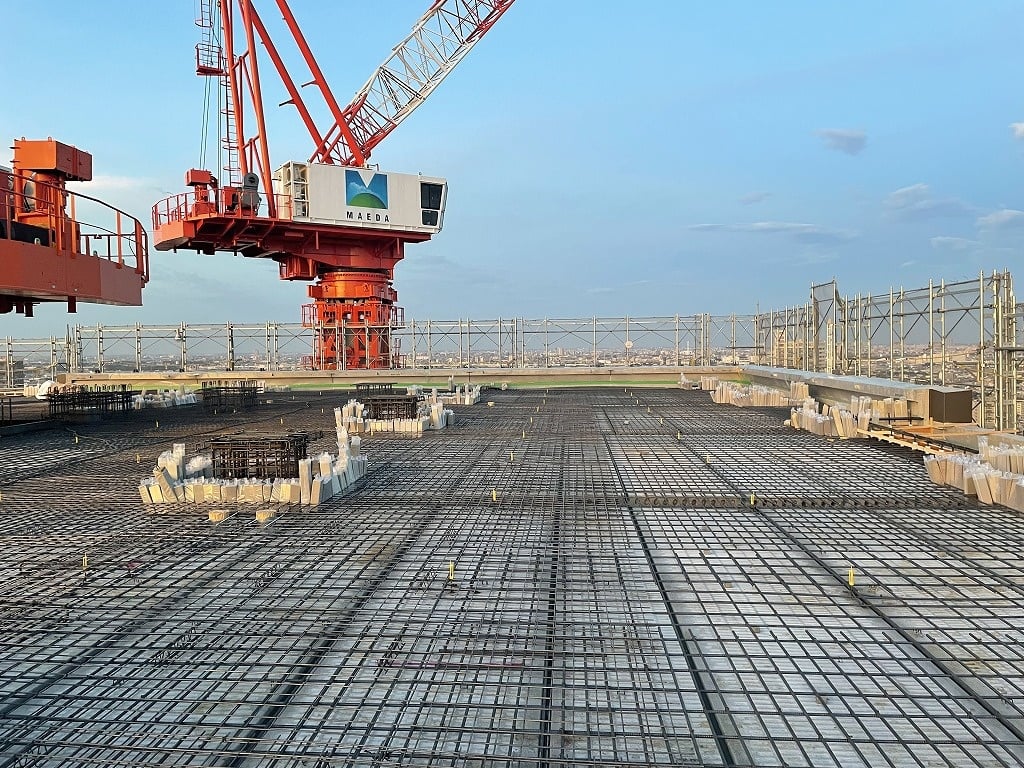

屋上スラブ配筋状況

6月A棟(高層棟)

西側                グリーンプラザから

6月A棟(高層棟)

南側                六間道路から

6月B棟(北商業棟)

北西                ココ川から

6月C棟(南商業棟)

南側                六間道路から

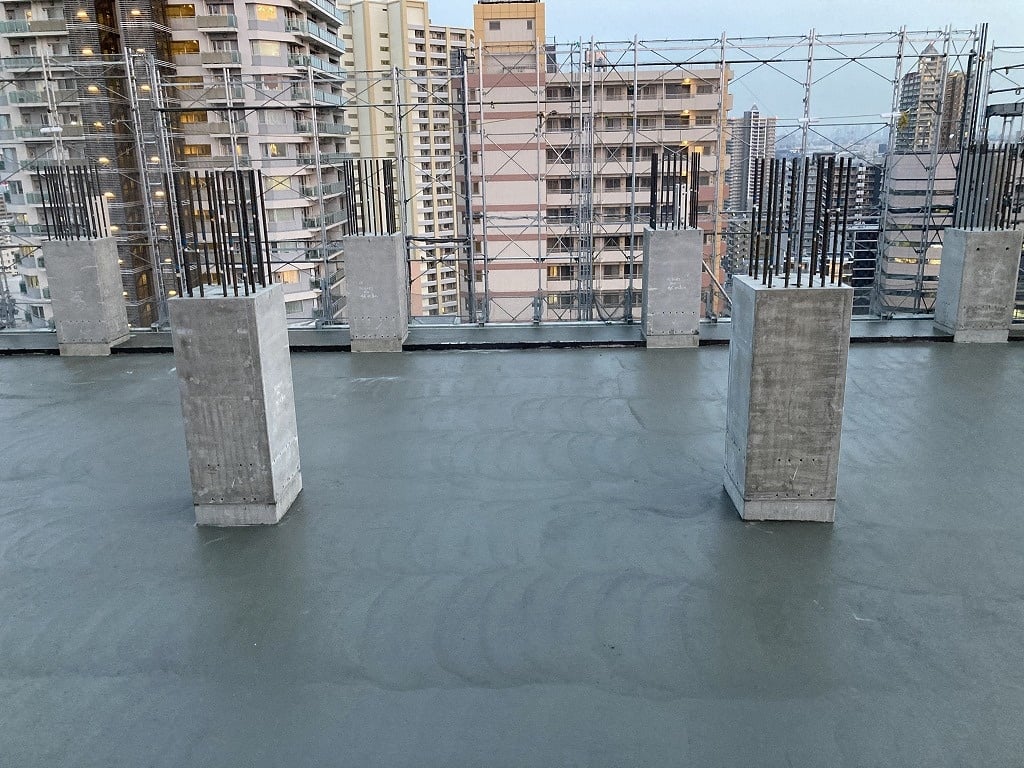

5月A棟(高層棟)

西側                グリーンプラザから

5月A棟(高層棟)

南側                六間道路から

5月B棟(北商業棟)

北西                ココ川から

5月C棟(南商業棟)

南側                六間道路から

5月 全景

航空写真

5月B棟(北商業棟)

消防中間検査

5月C棟(南商業棟)

鉄骨建て方

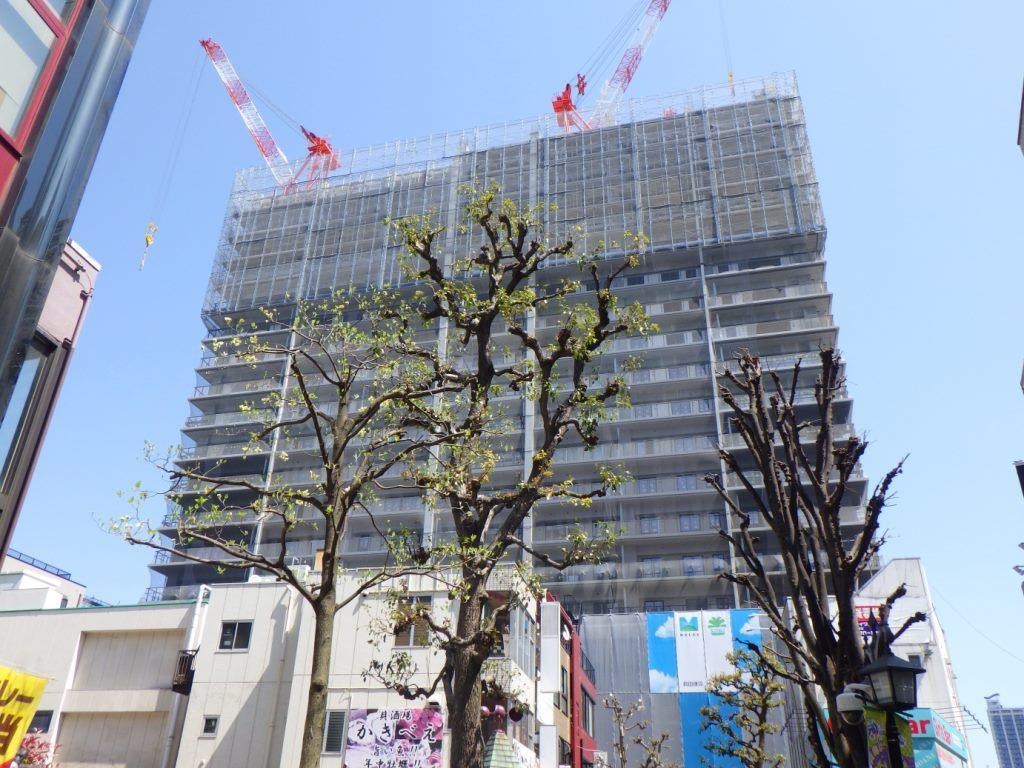

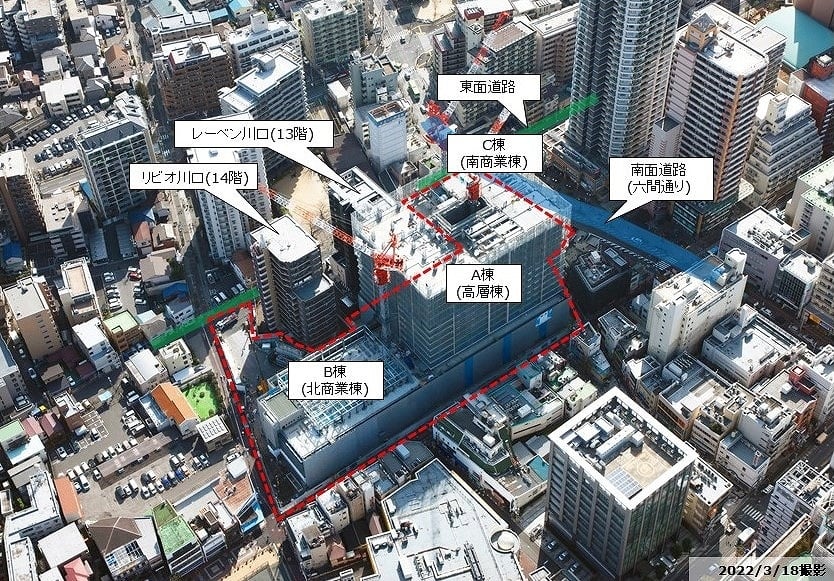

4月 全景

航空写真

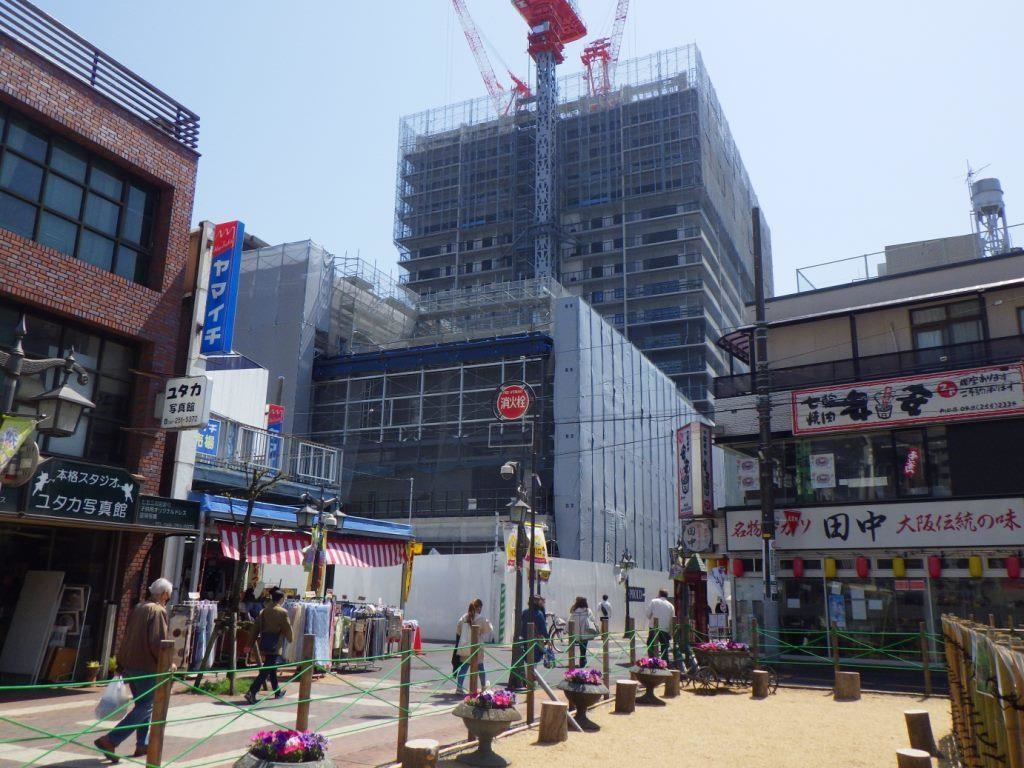

4月A棟(高層棟)

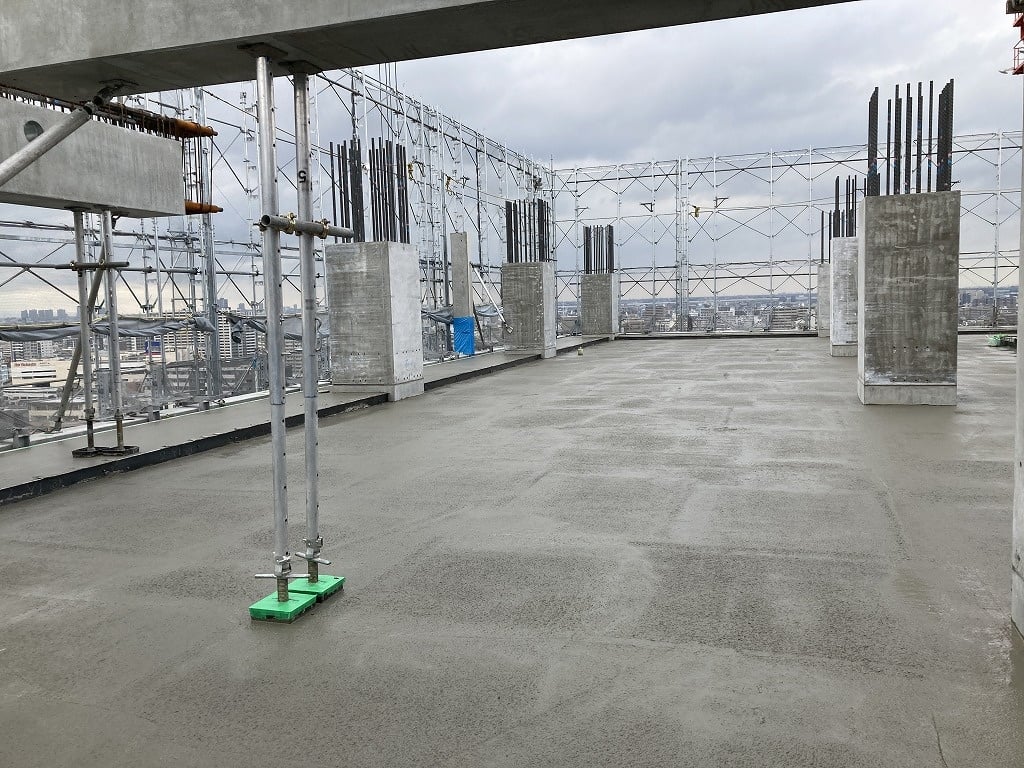

19Fコンクリート打設完了

4月B棟(北商業棟)

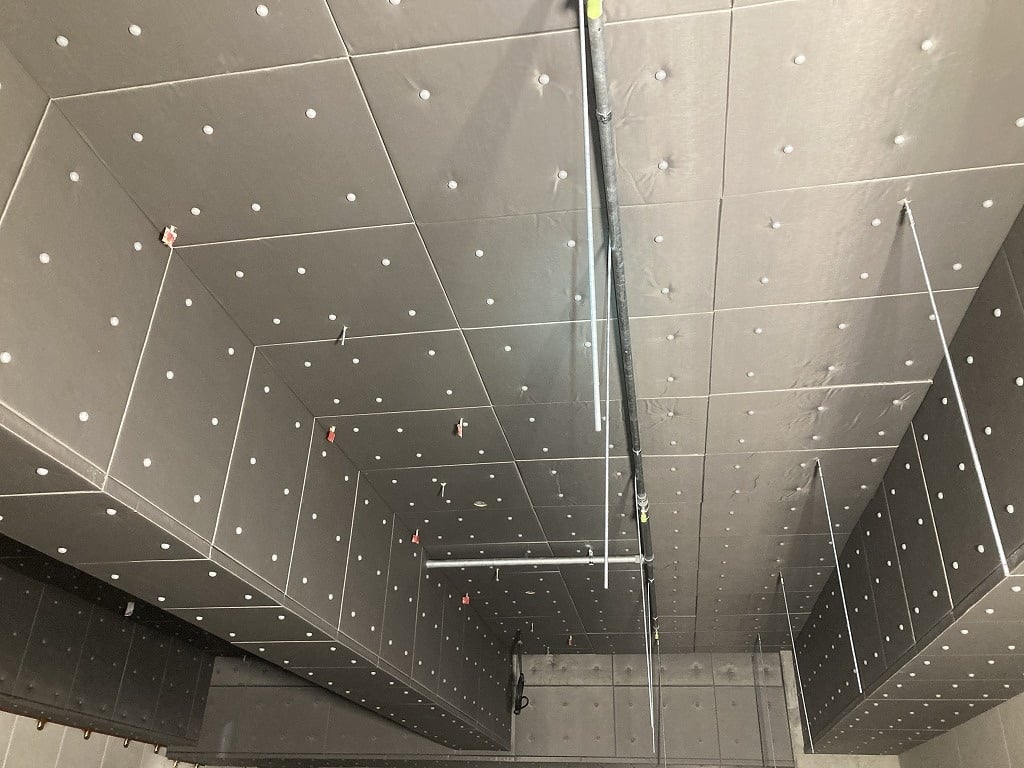

B1F天井グラスウールボード施工状況

4月C棟(南商業棟)

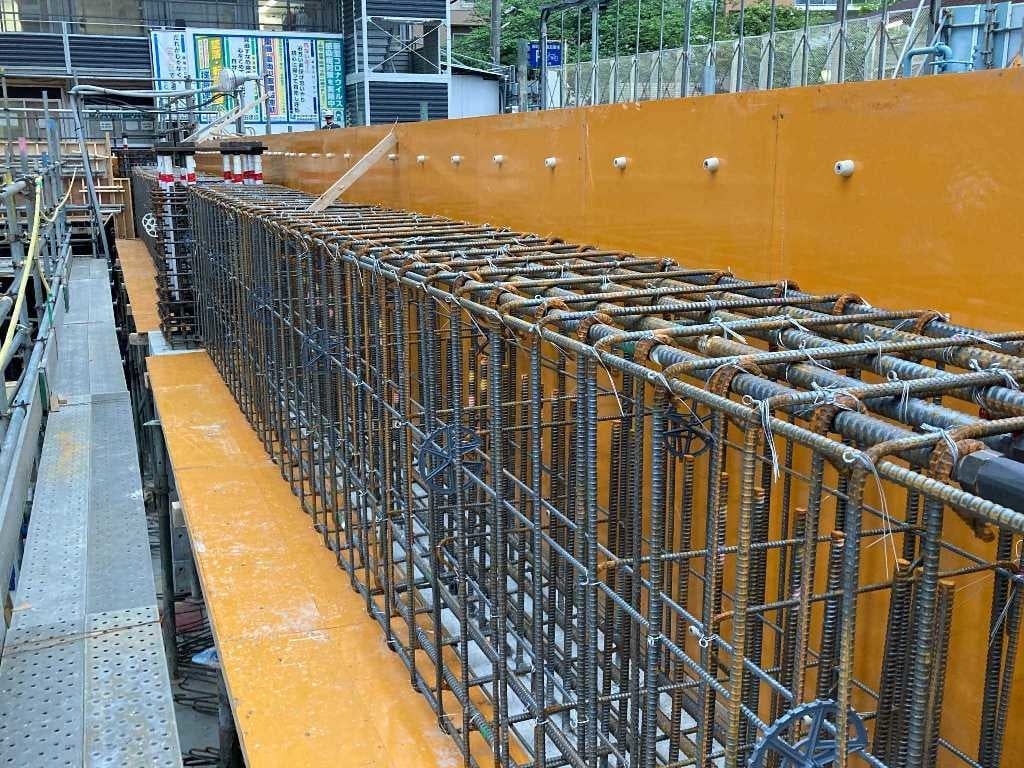

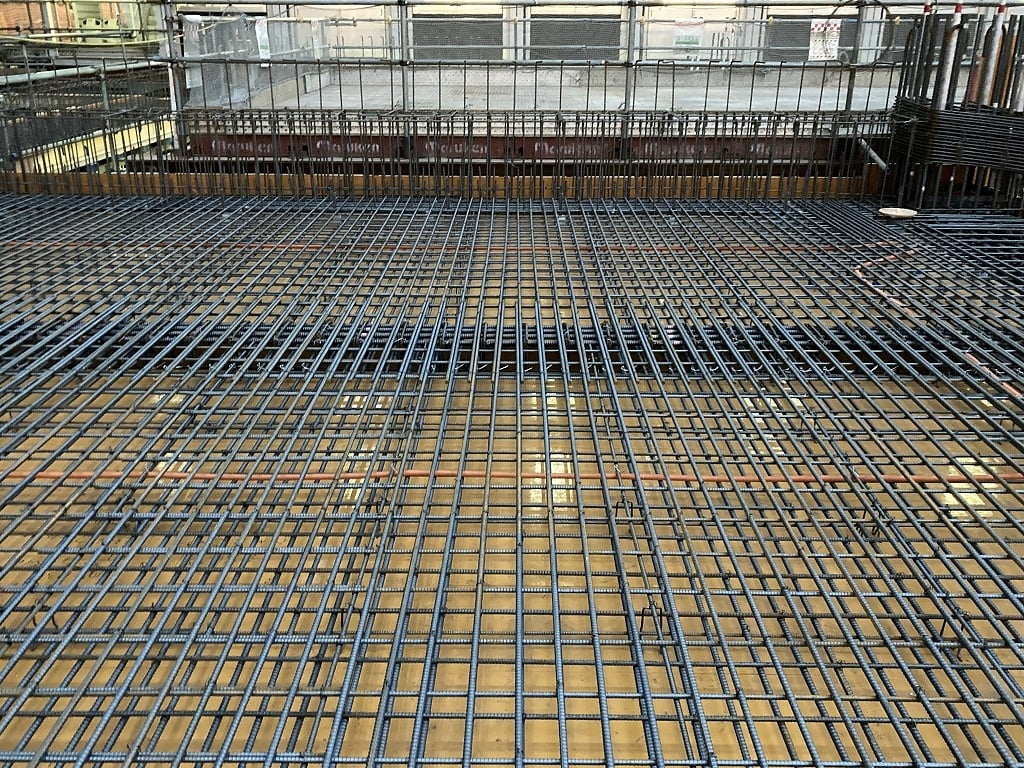

1F梁配筋状況

4月A棟(高層棟)

西側               グリーンプラザから

4月A棟(高層棟)

南側                 六間道路から

4月B棟(北商業棟)

北側                 四間道路から

4月 B棟とA棟

北西                 ココ川から

3月A棟(高層棟)

西側                グリーンプラザから

3月A棟(高層棟)

南側                 六間道路から

3月B棟(北商業棟)

北側                 四間道路から

3月 B棟とA棟

北西                 ココ川から

3月 全景

航空写真

3月A棟(高層棟)

17Fコンクリート打設完了

3月B棟(北商業棟)

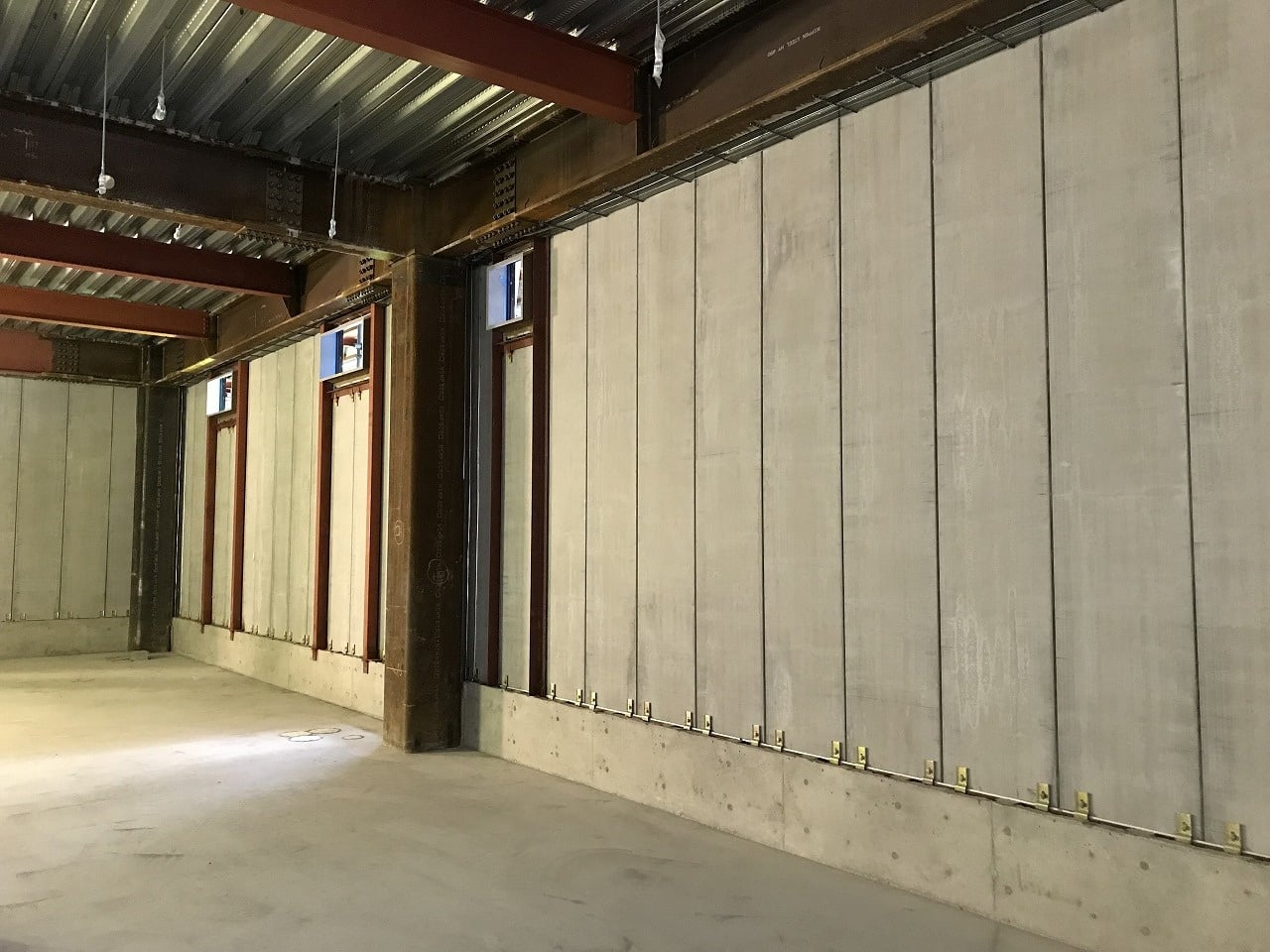

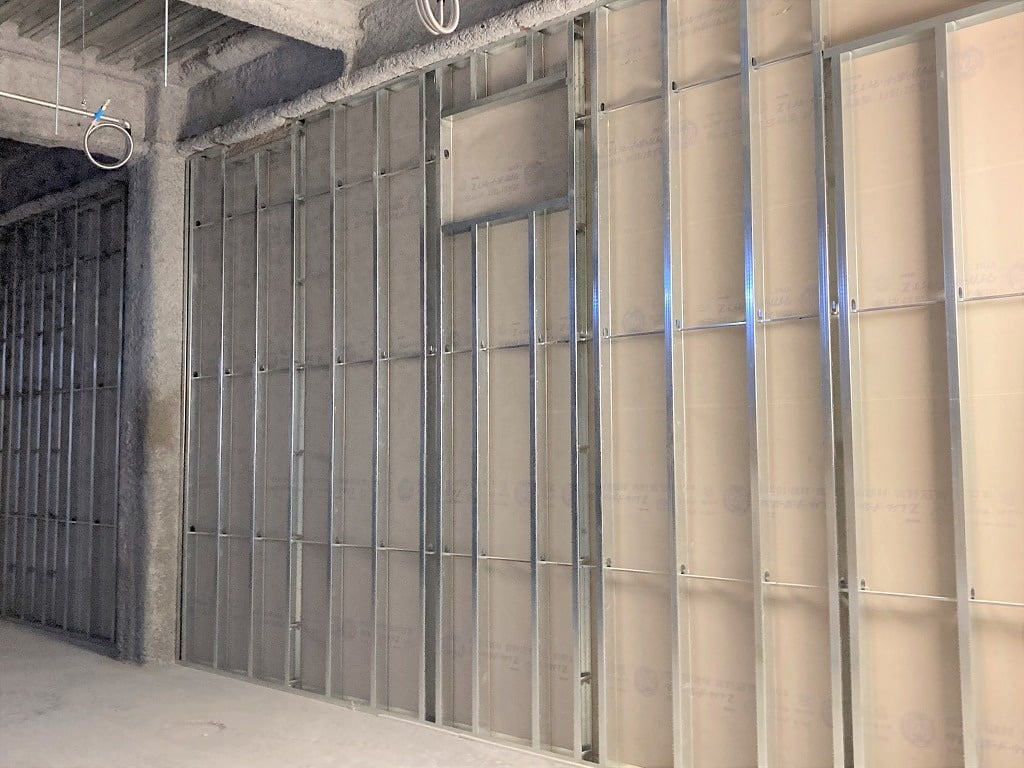

2F軽量鉄骨壁 施工状況

3月C棟(南商業棟)

1Fスラブ配筋状況

2月 全景

航空写真

2月A棟(高層棟)

13Fスラブ              コンクリート打設完了

2月B棟(北商業棟)

TF機械基礎              ウレタン防水

2月C棟(南商業棟)

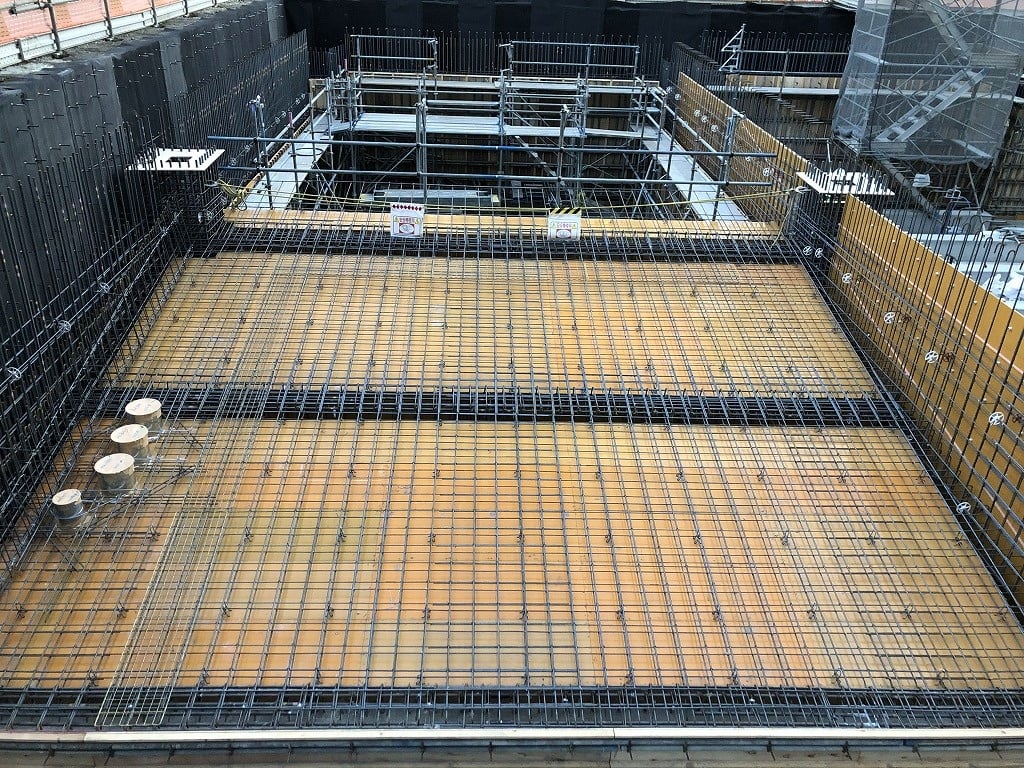

B1F 床スロープ配筋

1月 全景

航空写真

1月A棟(高層棟)

9階柱PC設置

1月B棟(北商業棟)

2階西面外壁ECP建込

1月C棟(南商業棟)

切梁解体
